WEEK 26+ (24-06 / ...)

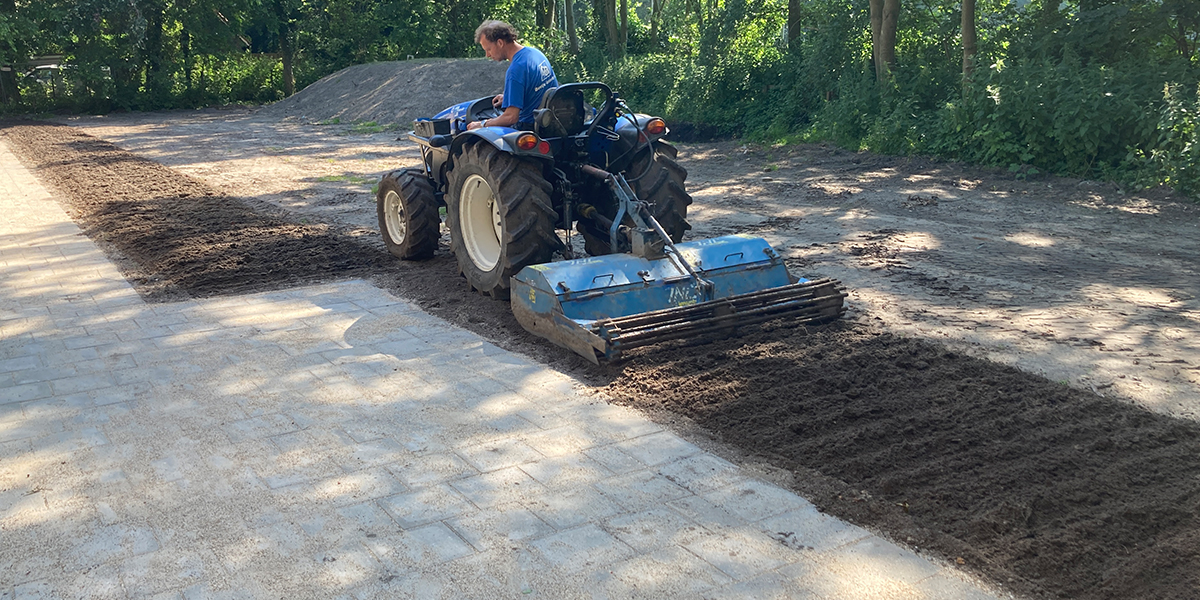

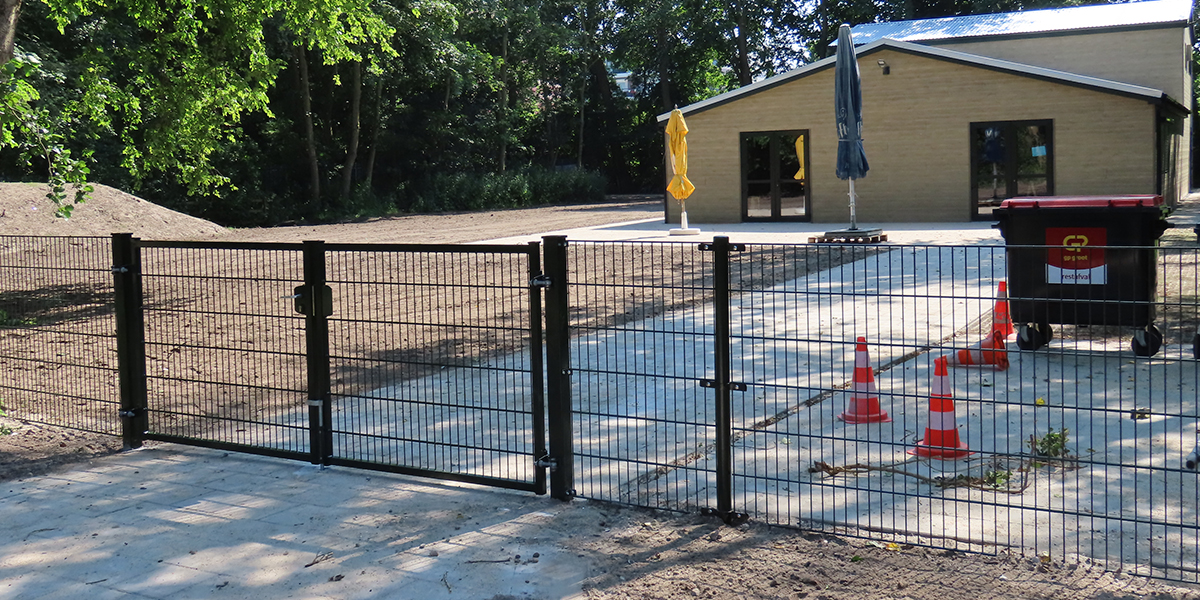

Na de verhuizing wordt er nog veel gedaan om het gebouw klaar te maken voor de opening op 31 augustus 2024. Zo heeft Weverling het grasveld afgewerkt en ingezaaid waarna de klusclub dit heeft gemaaid. Verder is er door de gemeente een hekwerk en nieuwe poort geplaatst aan de zijde van de Haagweg en is het gebouw zelf verder ingericht door vele vrijwilligers. Totaal een prachtige (nieuwe) plek waar we als vereniging heel veel plezier aan gaan beleven.
WEEK 25 (17-06 / 23-06)
Deze week wordt door Weverling al het straatwerk afgerond. Wat een klus, maar super dat het lukt om voor de verhuizing het terein goed begaanbaar te krijgen. Verder heeft Aker nog de meeste bergingen voorzien van planken om deze met de verhuizing direct te kunnen inrichten. Op de zaterdag verhuist de vereniging al hun spullen terug naar de Duyvenvoordestraat 54. De dag verloopt soepel en iedereen is blij terug te zijn op onze vertrouwde plek.
WEEK 24 (10-06 / 16-06)
De vereniging pakt alle spullen in hun tijdelijke gebouw in om eindelijk weer terug te kunnen naar hun eigen plek. Op het nieuwe terrein wordt inmiddels de laatste hand gelegd aan het grondwerk en zand voor het straten. Ook worden er vanaf de Haagwegzijde al grote stappen gemaakt met de verharding zelf. Zo liggen de parkeerplaatsen en het plein er al volledig in.
WEEK 23 (03-06 / 09-06)

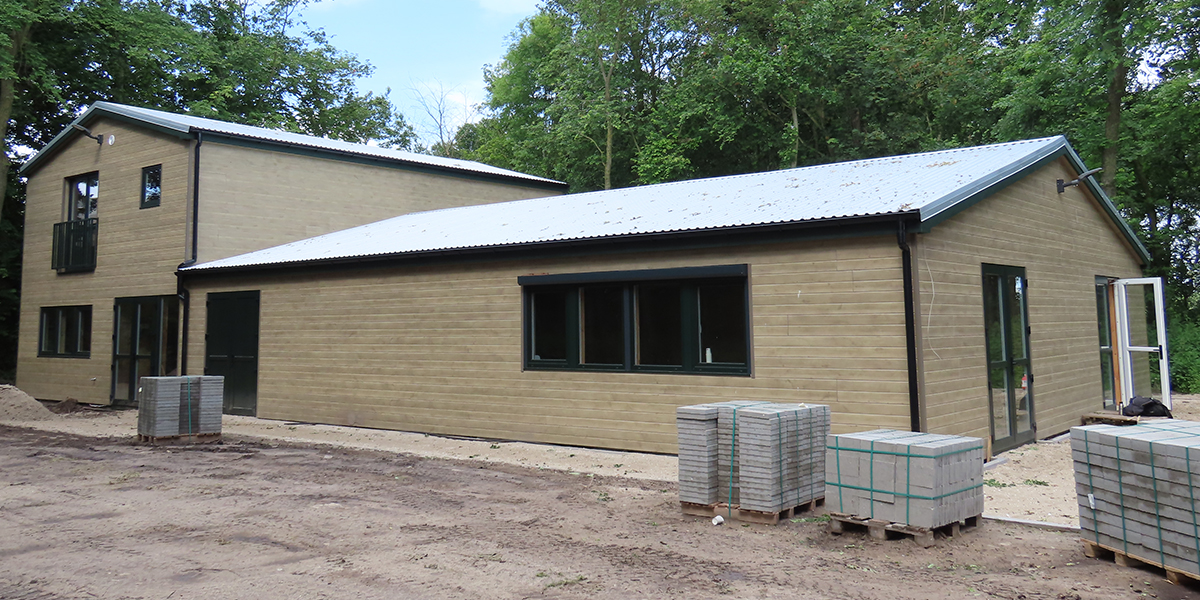

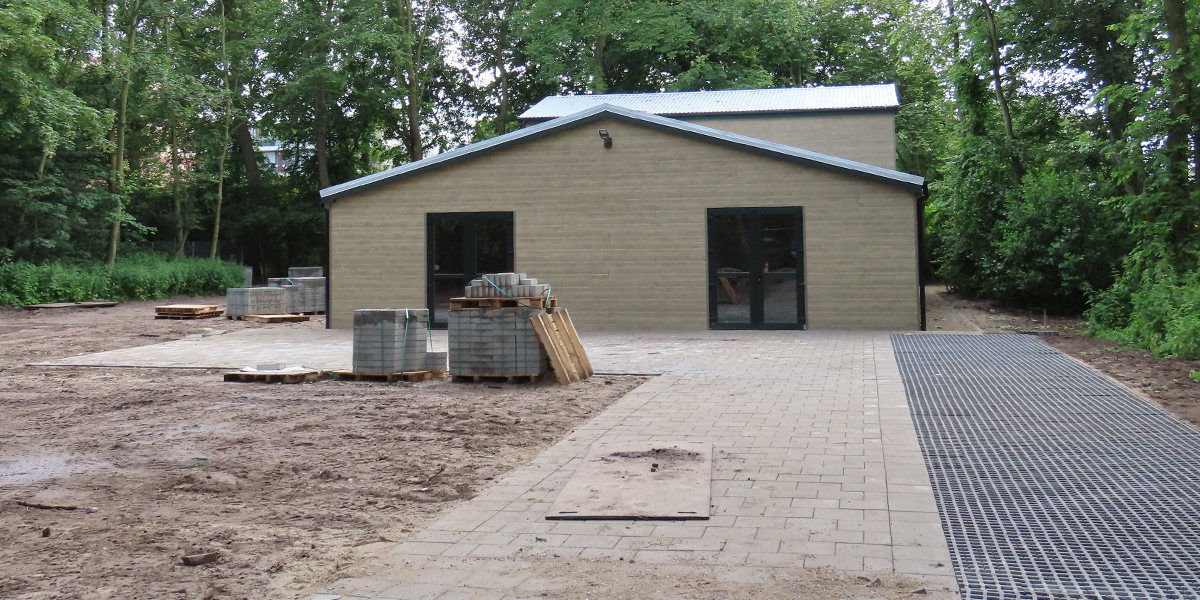

Deze week is de stroom aangesloten! Bij ieder project tegenwoordig een uitdaging. Verder wordt er rondom het gehele gebouw gewerkt aan de bestrating.
WEEK 22 (27-05 / 02-06)

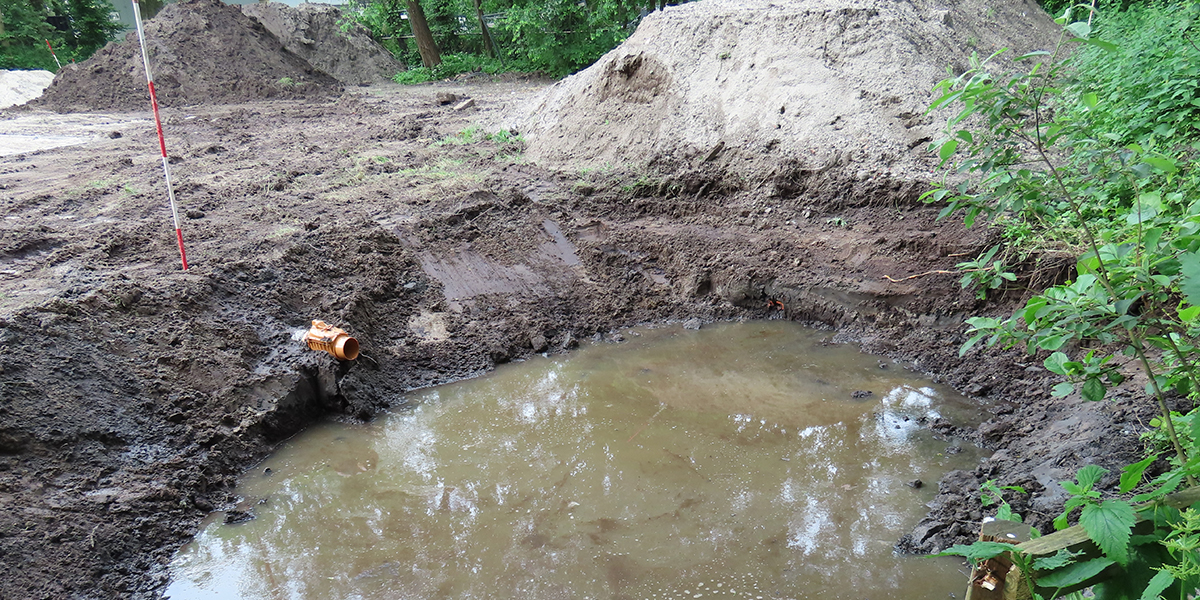

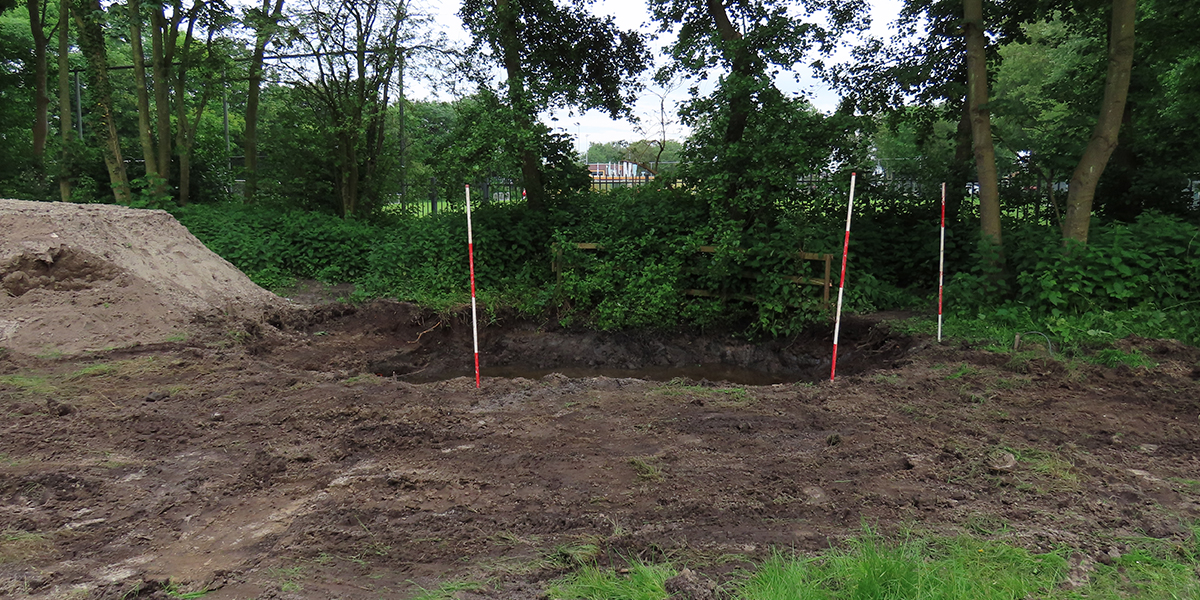

Langs het gebouw komt een grindrand om water vanaf de gevel te infiltreren en de gevel voldoende lucht te geven voor ventilatie. Gestaag wordt doorgegaan met het grondwerk van het terrein en wordt de wadi vergroot. Bij dit alles komt wel veel meer grond vrij dan gedacht wat niet op het terrein verwerkt kan worden. Daarom wordt een deel van de grond toch afgevoerd.
WEEK 21 (20-05 / 26-05)

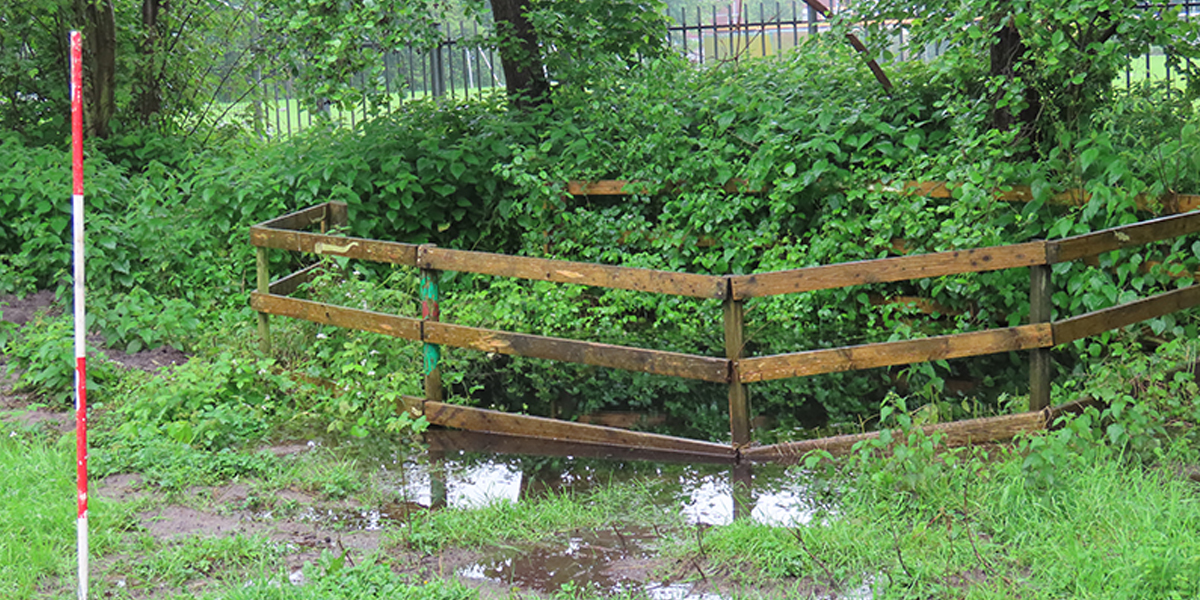

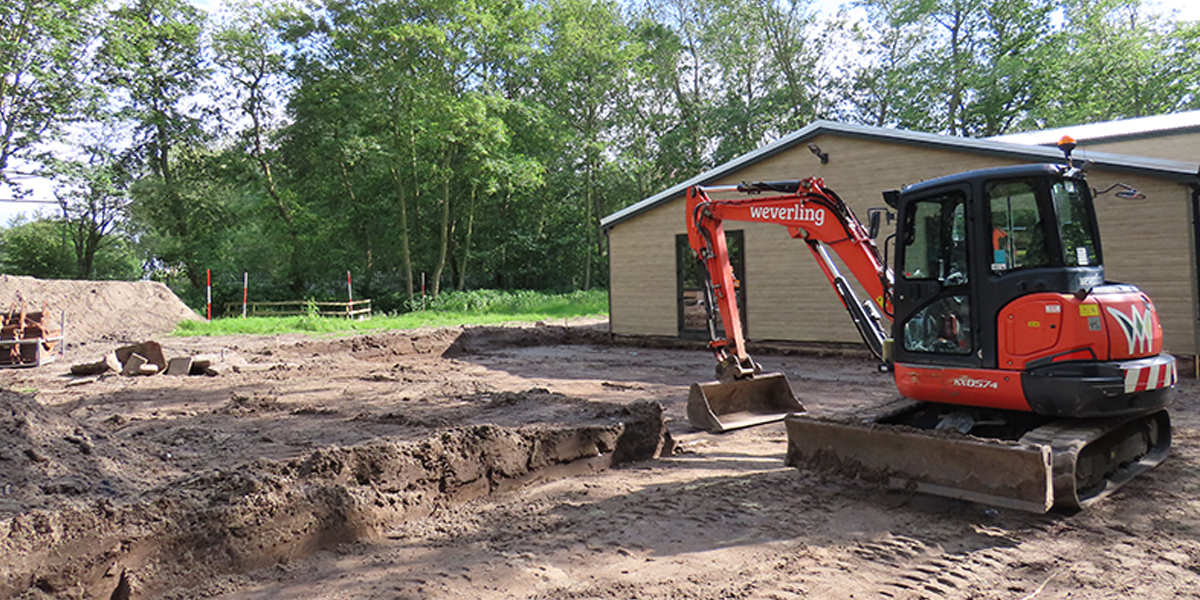

Weverling start deze week met de aanleg van het terrein. Ze beginnen aan de zijde van de Haagweg met het terras en de aansluiting richting Mon Boule. Eind van de week zijn de eerste contouren van banden al zichtbaar. Ook wordt door de grote hoeveelheid regen duidelijk dat de wadi echt te klein is voor het nieuwe gebouw.
WEEK 20 (13-05 / 19-05)

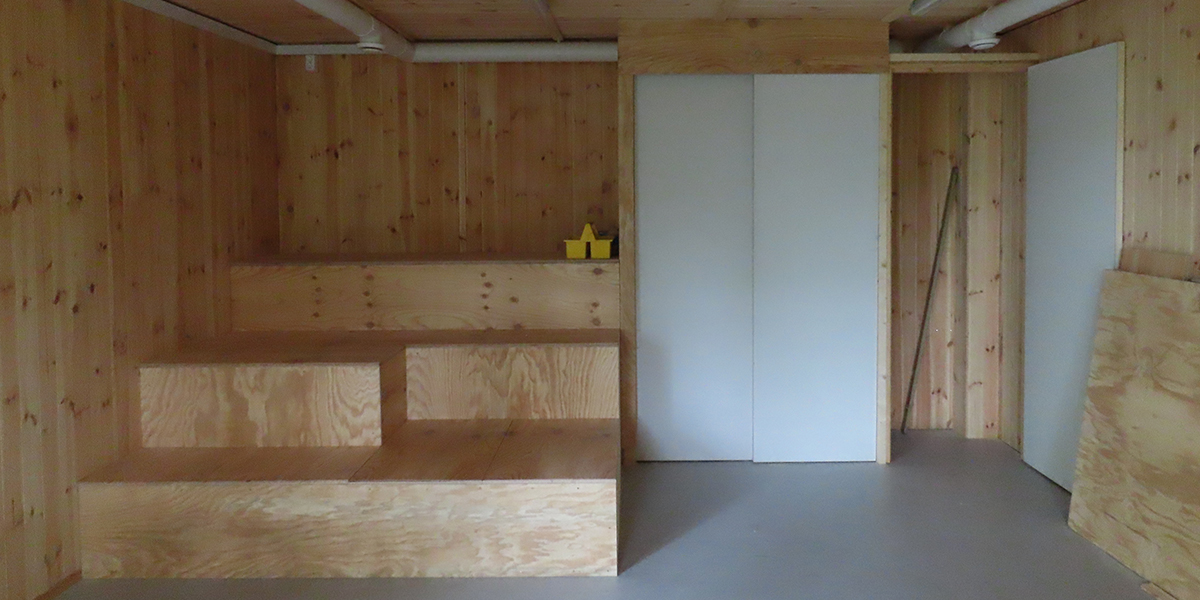

Deze week is gewerkt aan een echte tribune waarop de bevers kunnen zitten en klimmen. Door een groep leden is het terrein volledig ontdaan van losse tegels, brokken steen, hout, papier, etc. zodat Weverling volgende week aan de slag kan met de buitenruimte.
WEEK 19 (06-05 / 12-05)

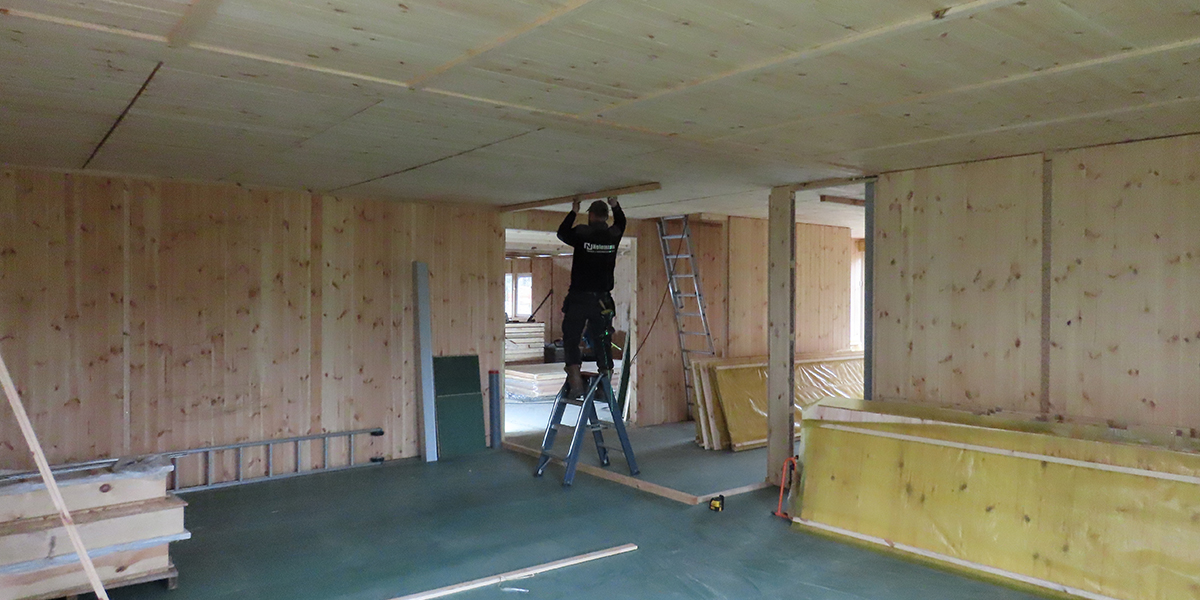

Gestaag wordt er doorgewerkt om alle werkzaamheden ook binnen af te ronden. De lokalen wachten op spelende kinderen. Daarnaast is deze week de brandmeldinstallatie geplaatst. Zeker met ons oude gebouw in gedachten een heel fijn idee.

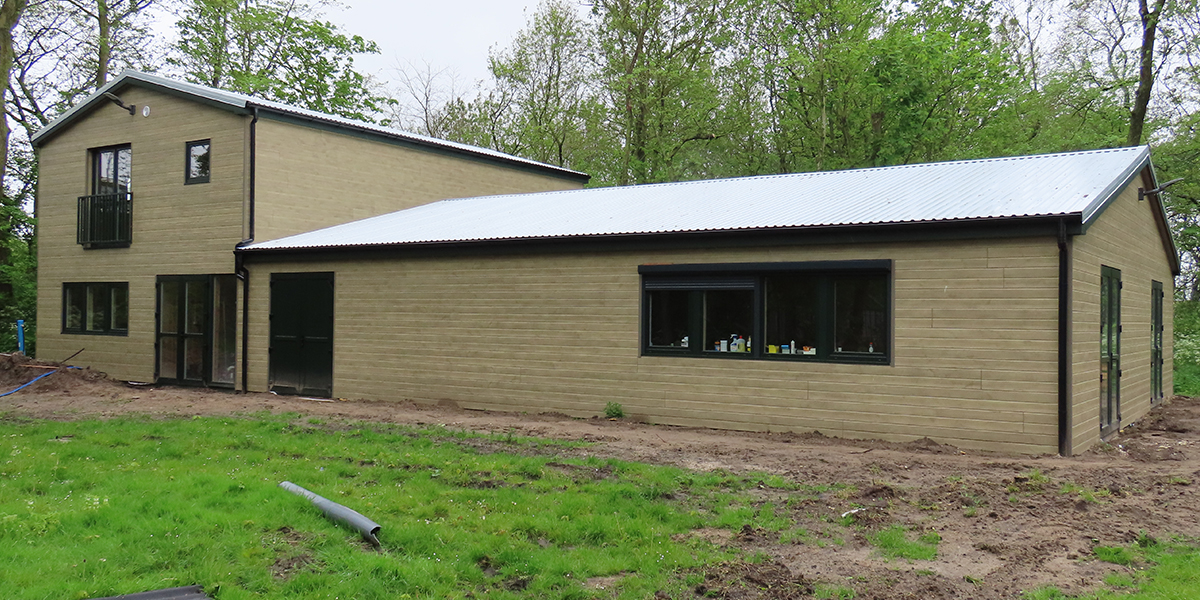

WEEK 18 (29-04 / 05-05)

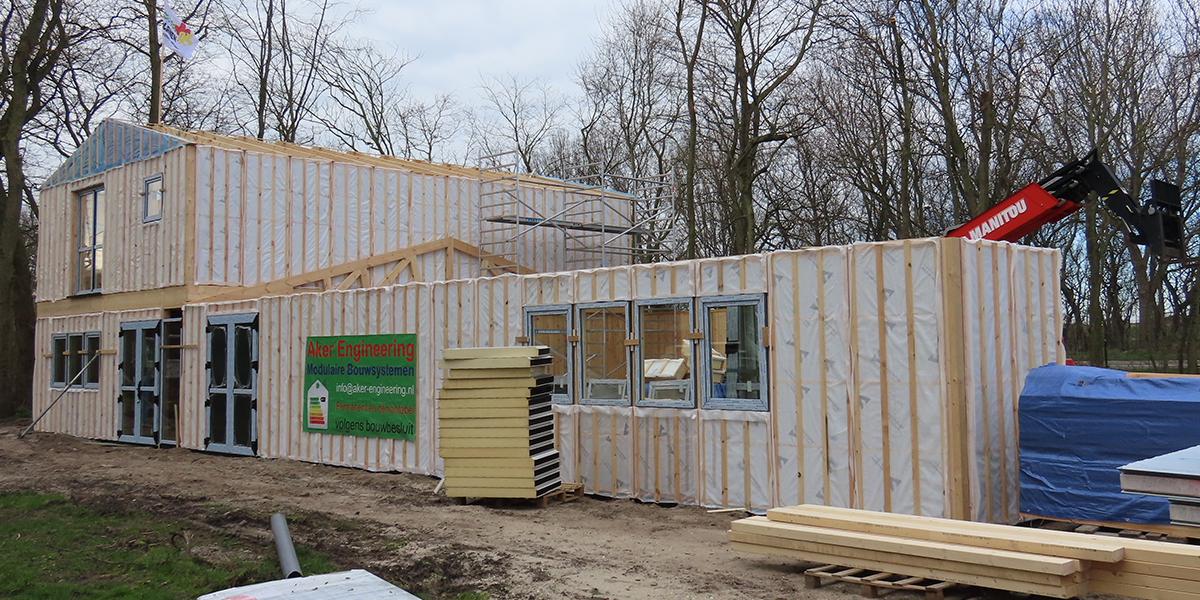

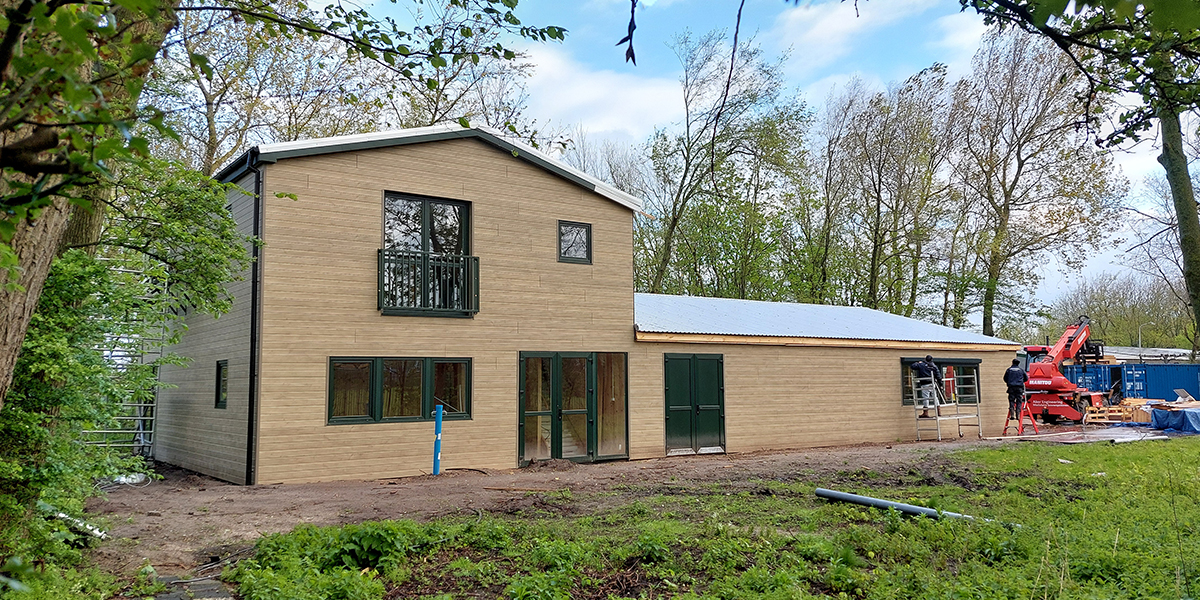

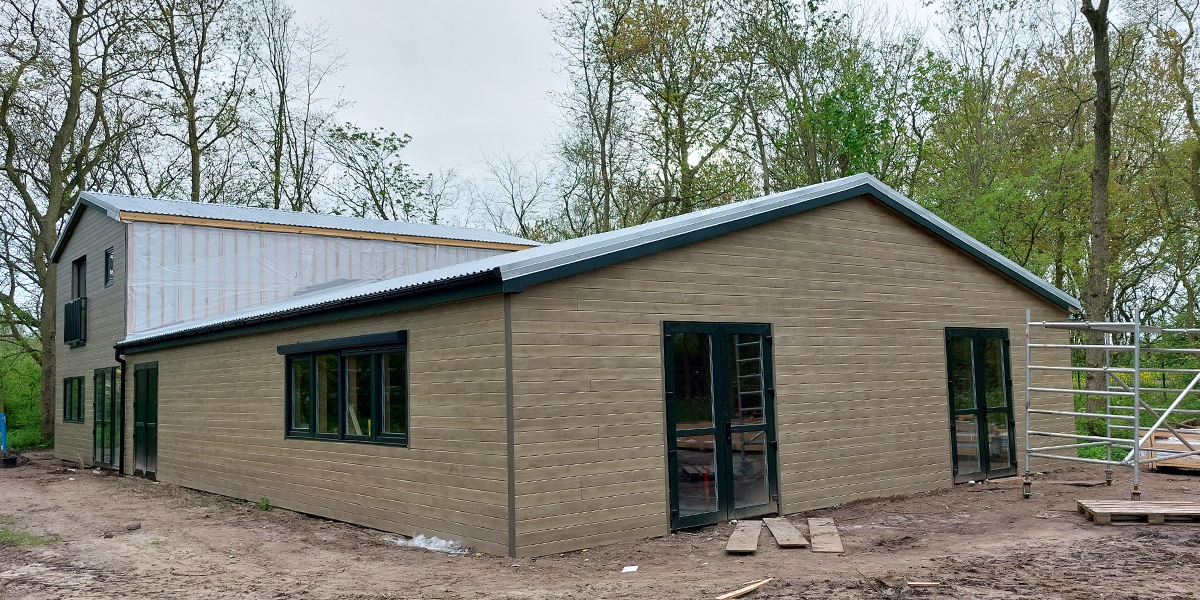

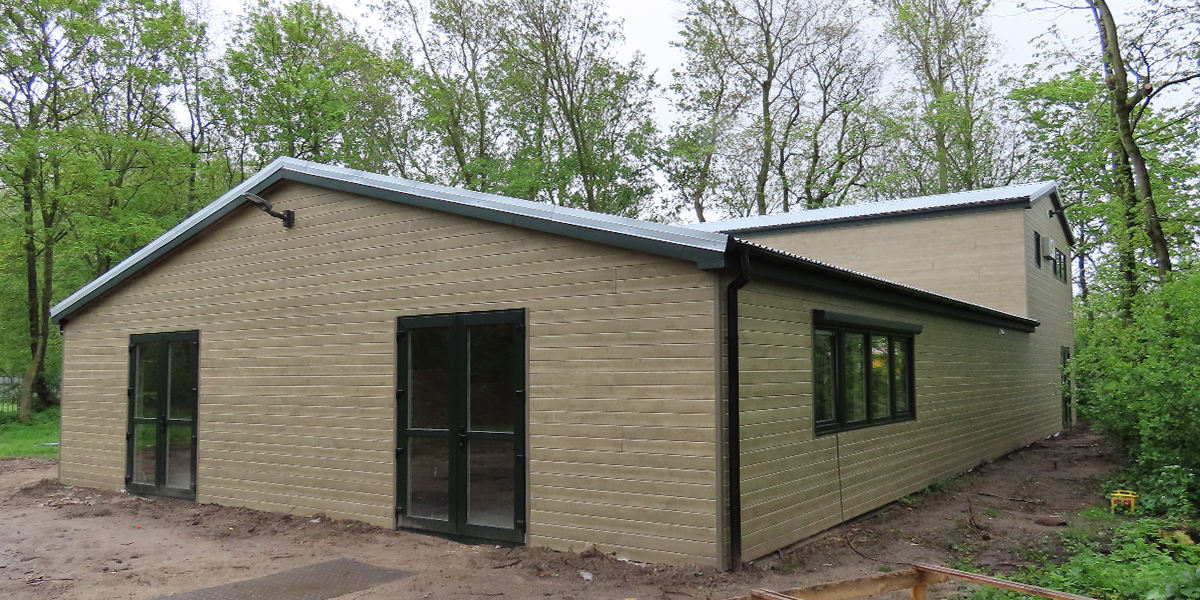

De buitengevel is deze week afgerond. Ook veldverlichting en onze vertrouwde lichtbak met logo zijn opgehangen. Verder is er binnen een flinke slag gemaakt met het sanitair en worden er steeds meer dingen afgerond. Een aantal van onze leden heeft ook de handen uit de mouwen gestoken en grondkabels ingegraven voor toekomstige buitenverlichting.

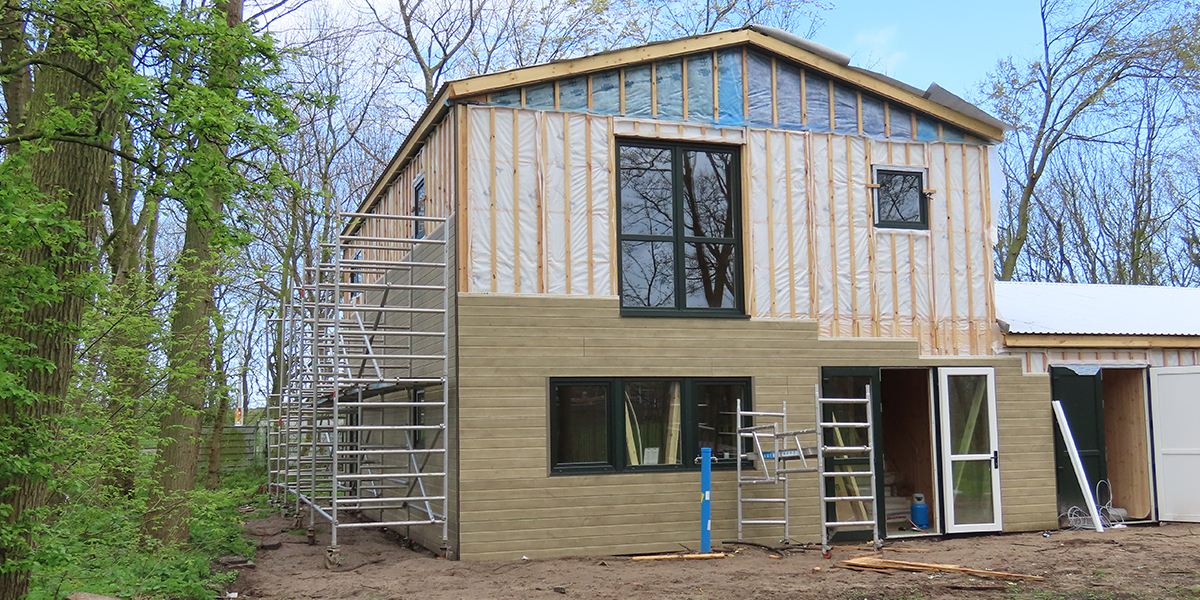

WEEK 17 (22-04 / 28-04)

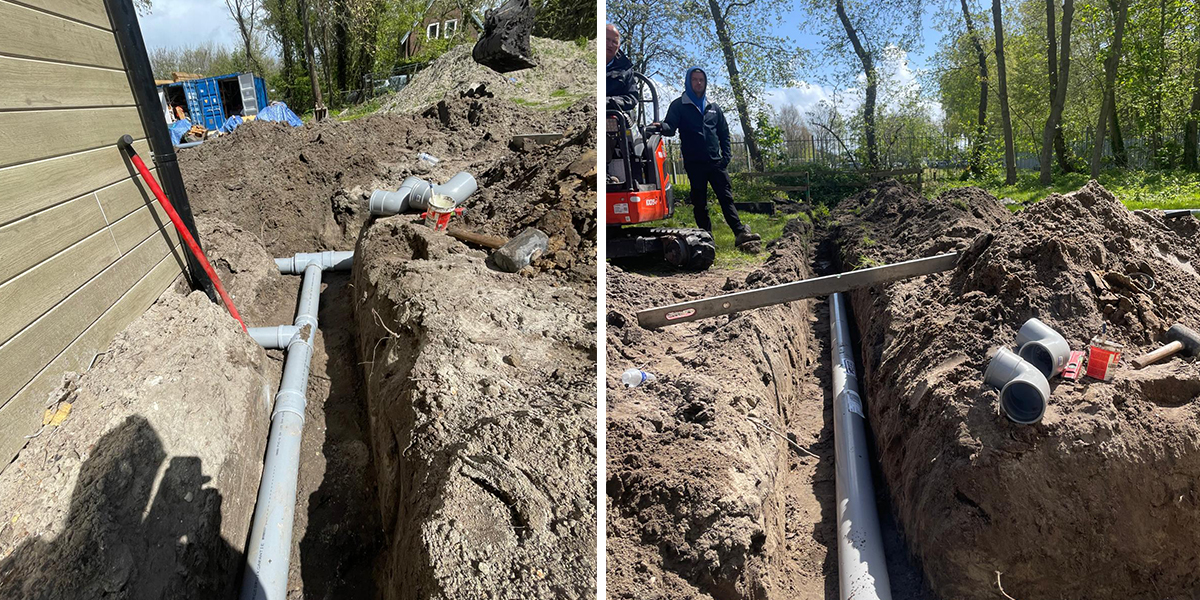

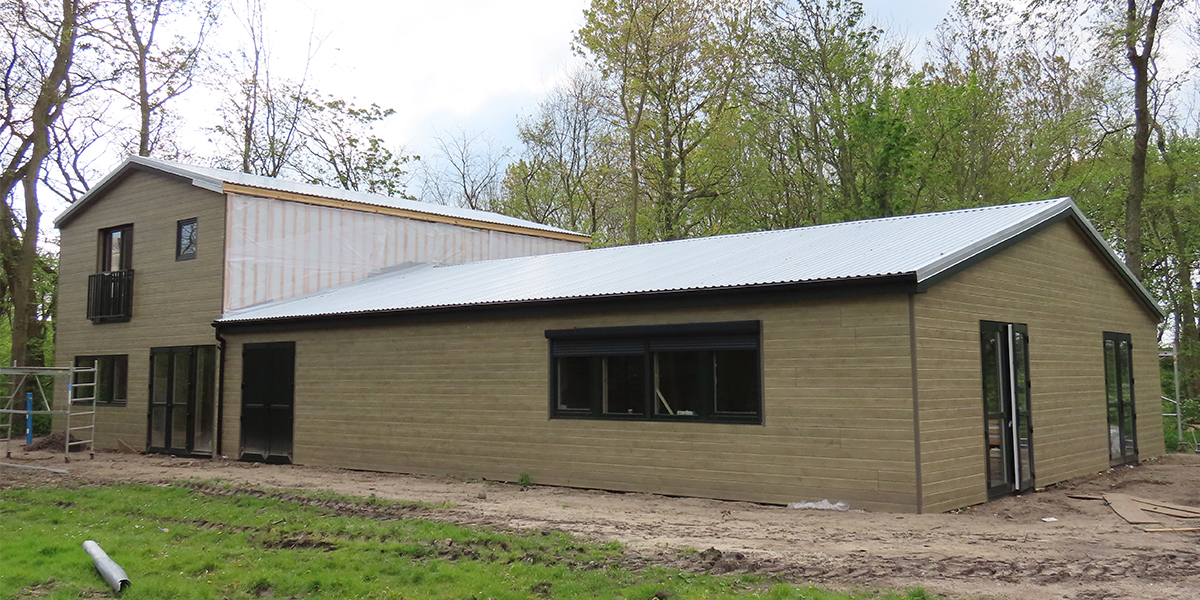

De keuken is voorzien van handgrepen en installaties. De buitengevel is vrijwel afgerond en de HWA is aangesloten op de bestaande wadi. Aangezien het vorige gebouw deels niet was aangesloten op de wadi zal deze voor het nieuwe gebouw nog een slag vergroot worden. De werkzaamheden aan het gebouw beginnen inmiddels echt in de afrondende fase te komen.
WEEK 16 (15-04 / 21-04)

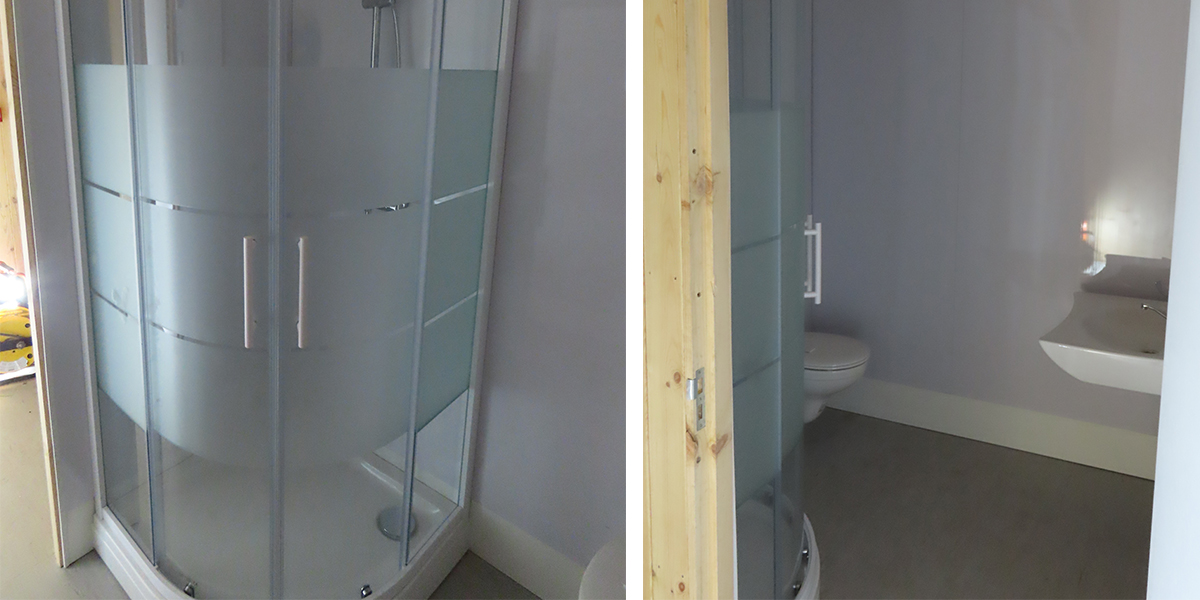

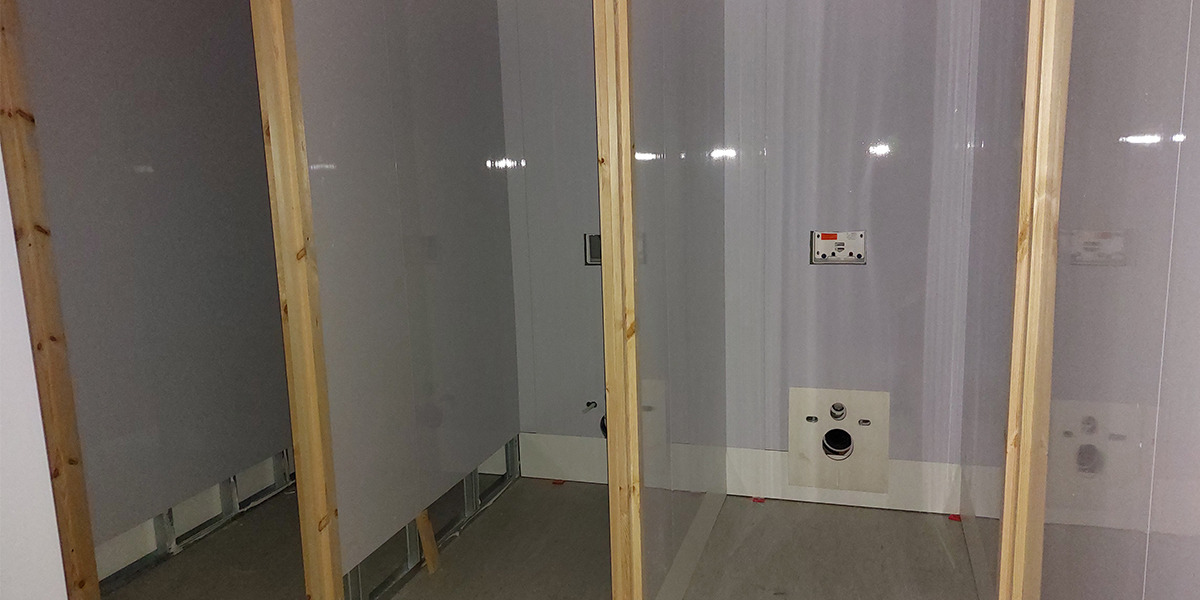

In hoog tempo wordt het definitieve uiterlijk van het gebouw steeds verder duidelijk. Zowel buiten als binnen zijn ook deze week zichtbaar grote stappen gezet. Vooral de buitengevel is nu van verschillende kanten al te bewonderen. Binnen komen steeds meer installaties op hun plek en krijgt het sanitair zijn indeling en wandafwerking.
WEEK 15 (08-04 / 14-04)

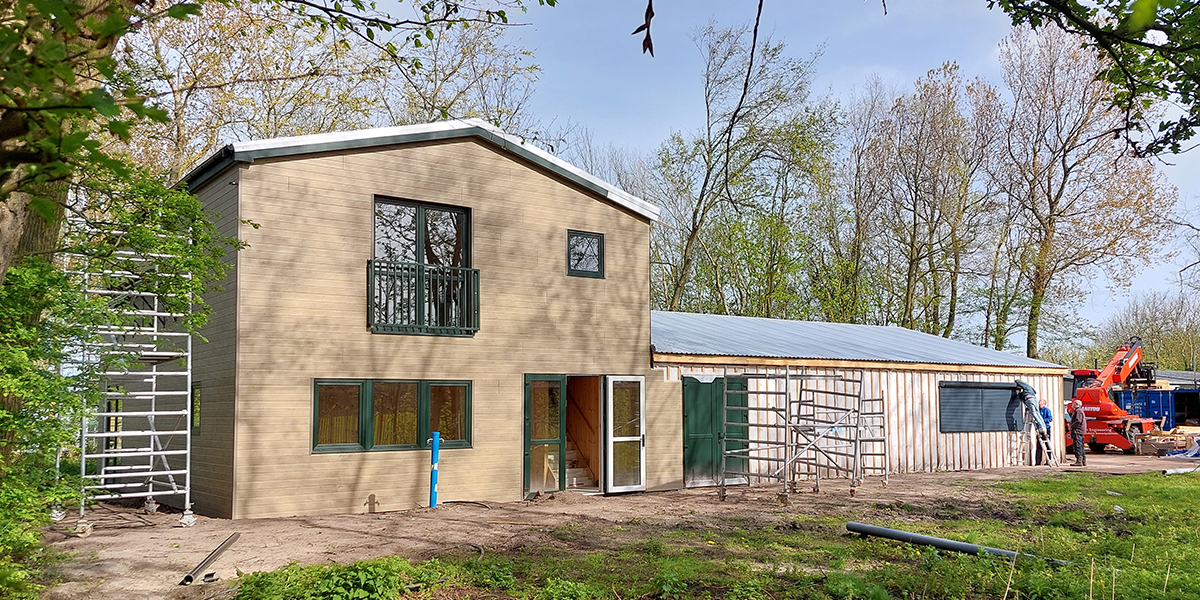

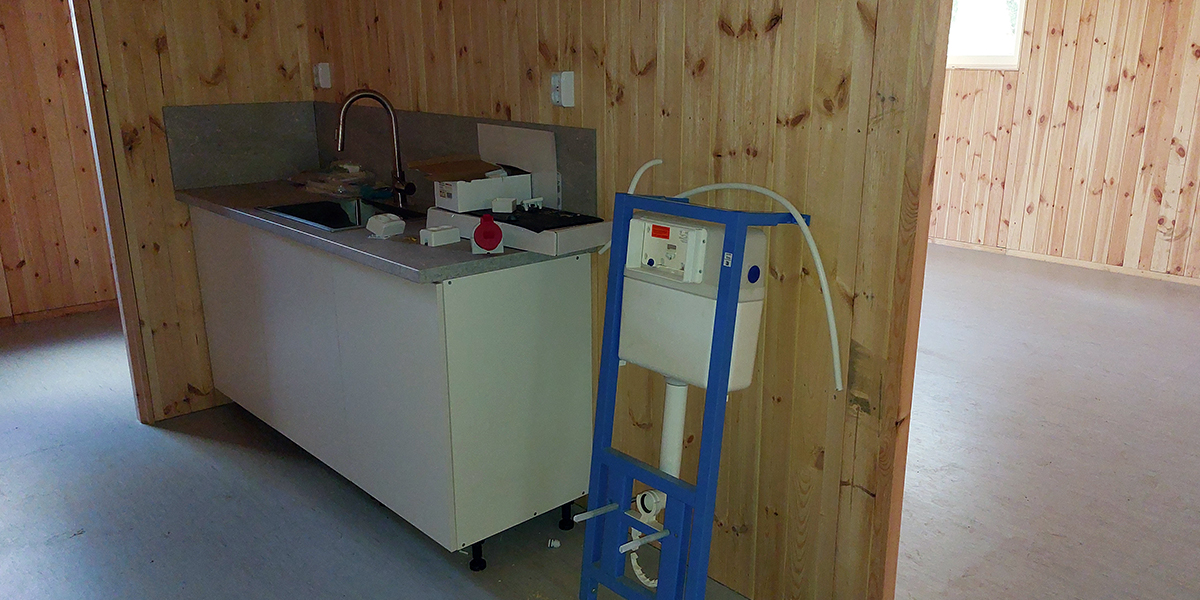

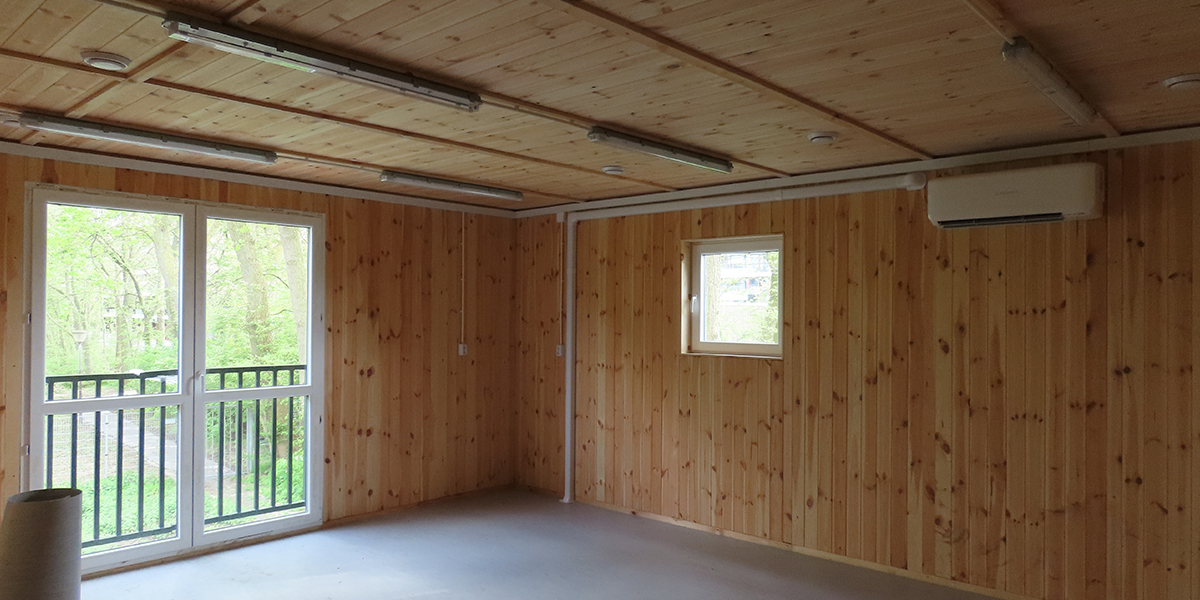

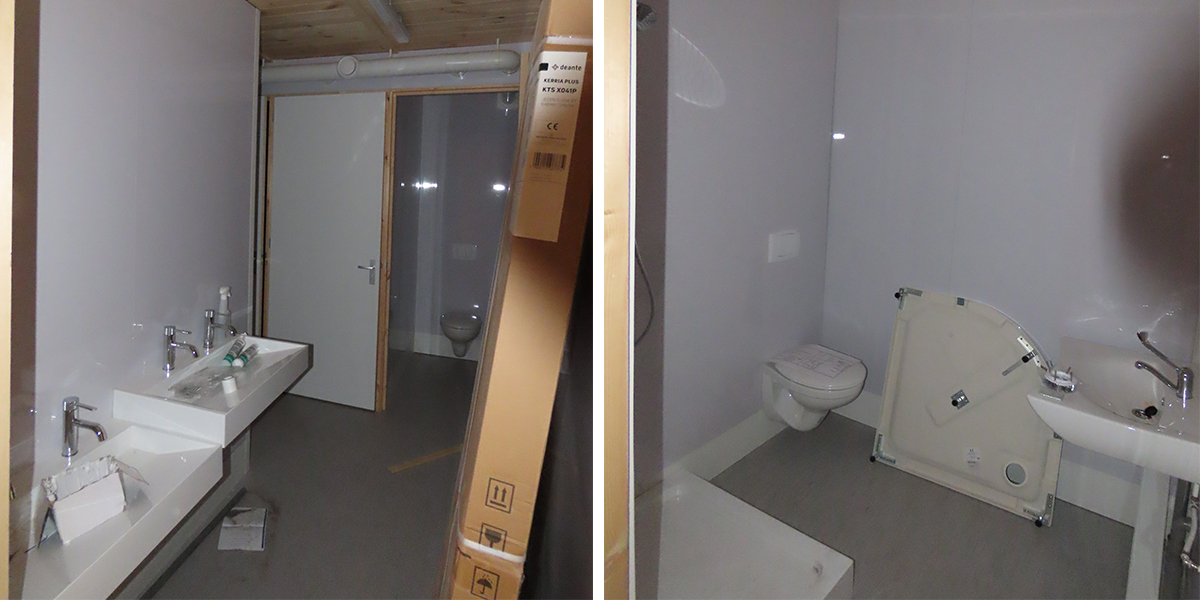

De voorgevel van het gebouw heeft zijn definitieve uiterlijk gekregen. Binnen is er druk gewerkt aan alle installaties (verlichting, verwarming, etc.) en is ook de kitchenette geplaatst op de eerste verdieping. De extra WC staat al geduldig te wachten.
WEEK 14 (01-04 / 07-04)

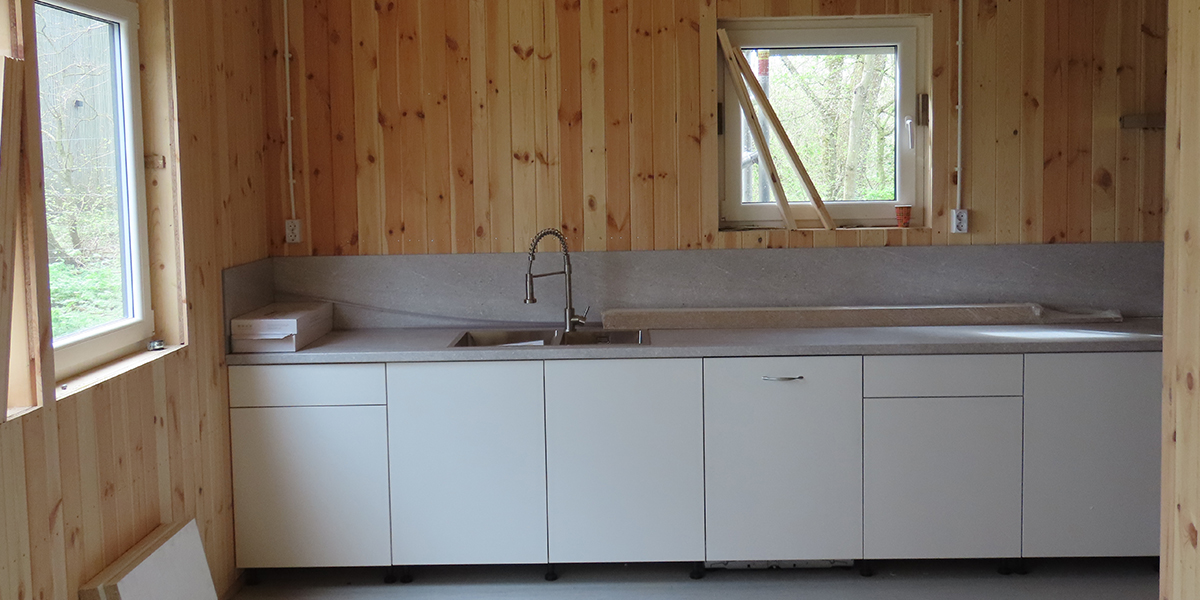

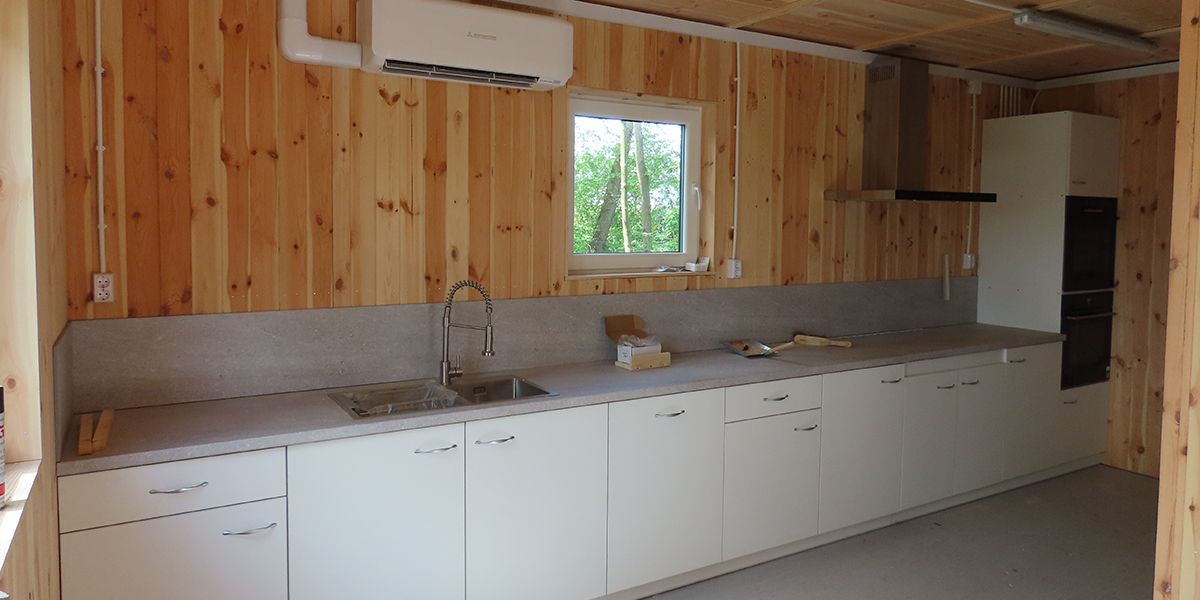

Letterlijk alle kanten van het gebouw zijn deze week aangepakt. Er is gestart met de definitieve afwerking van de buitengevels. Nu wordt echt zichtbaar hoe het gebouw er straks uit komt te zien en daar zijn we heel blij mee. Verder is er binnen gewerkt op vele fronten tegelijk. Zo is er gewerkt aan de elektra; een groot gedeelte van de lokalen is voorzien van kabelgoten, stopcontacten en verlichting. De vloeren krijgen hun definitieve afwerking en als kers op de taart is ook de keuken geplaatst. Wat een stappen zijn er weer gemaakt!
WEEK 13 (25-03 / 31-03)

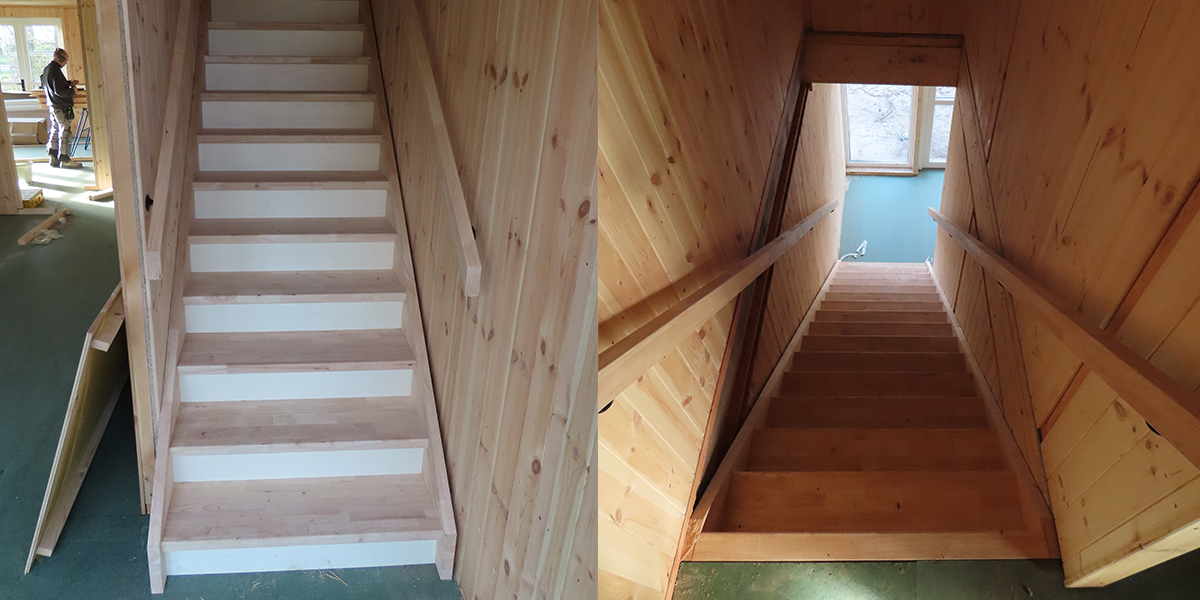

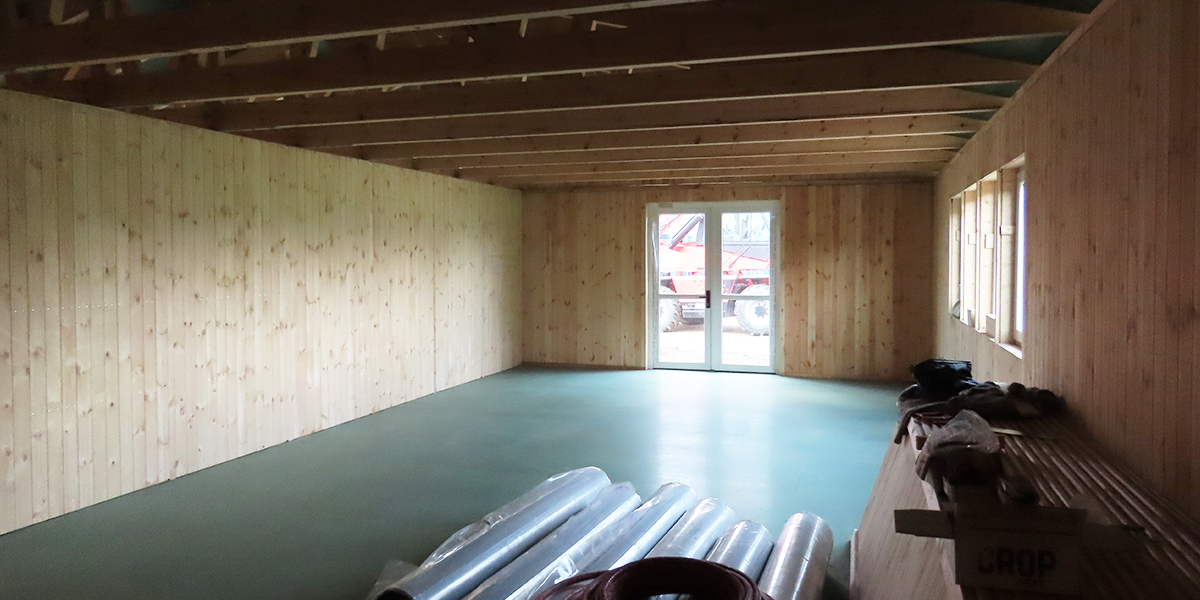

Deze week staat in het teken van het plaatsen van alle binnenwanden en de vloeren voorbereiden voor het leggen van de definitieve vloerafwerking. Ook de trap is geplaatst. De ruimten zijn nu steeds beter beleefbaar en dat is genieten! Links de keuken met 3 vaste kasten, in het midden de trap die geplaatst is en rechts het nieuwe welpenlokaal.

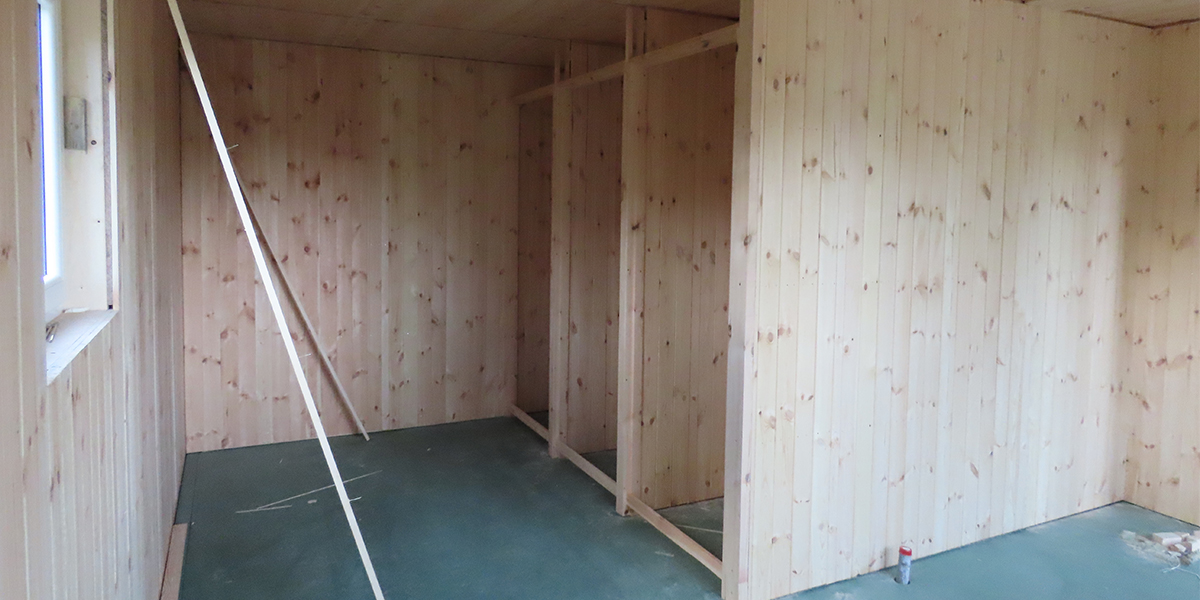

WEEK 12 (18-03 / 24-03)

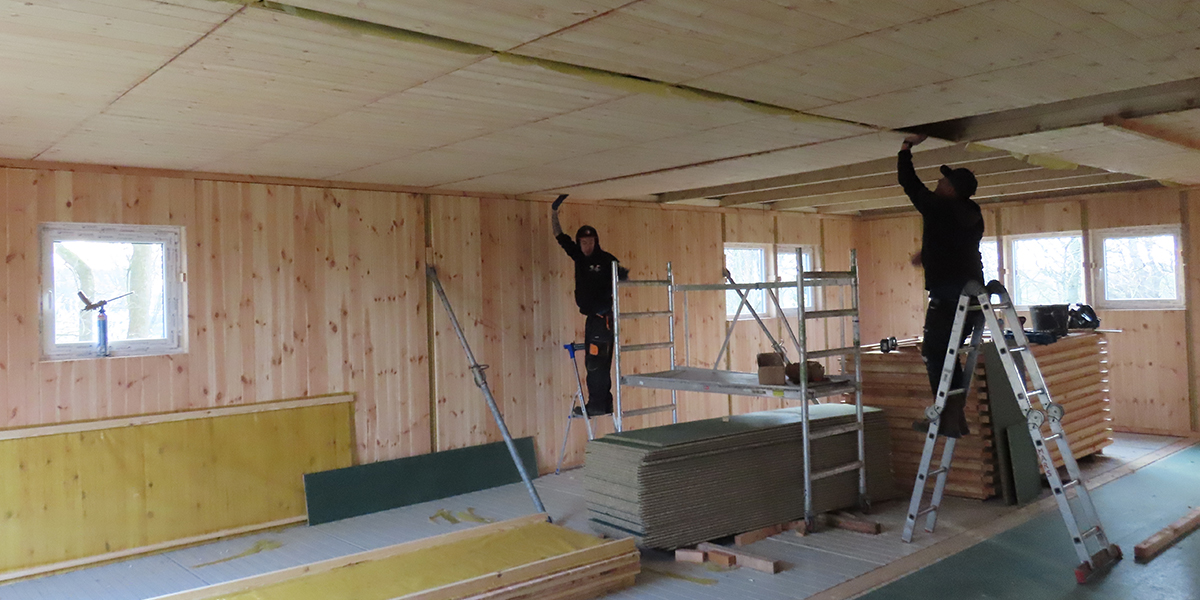

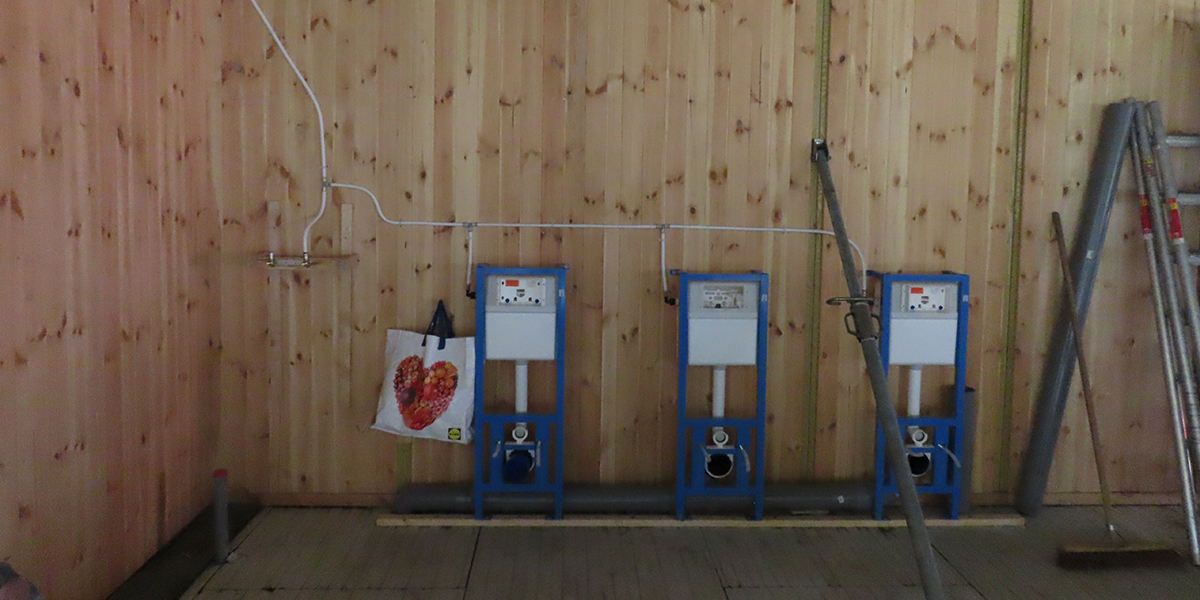

Het gebouw is wind en waterdicht! Na deze mijlpaal zijn de bouwers van Aker direct aan de slag gegaan met het plaatsen van binnenmuren, plafonds en sanitair. Nu krijgt niet alleen het gebouw, maar ook de indeling en lokalen steeds meer vorm. Geheel links het nieuwe beverlokaal met doorkijk naar de gang. In het midden worden het Explorerlokaal en 18+lokaal (nog zonder tussenwand) voorzien van een plafond. Rechts het begin van het sanitaire gedeelte.
WEEK 11 (11-03 / 17-03)

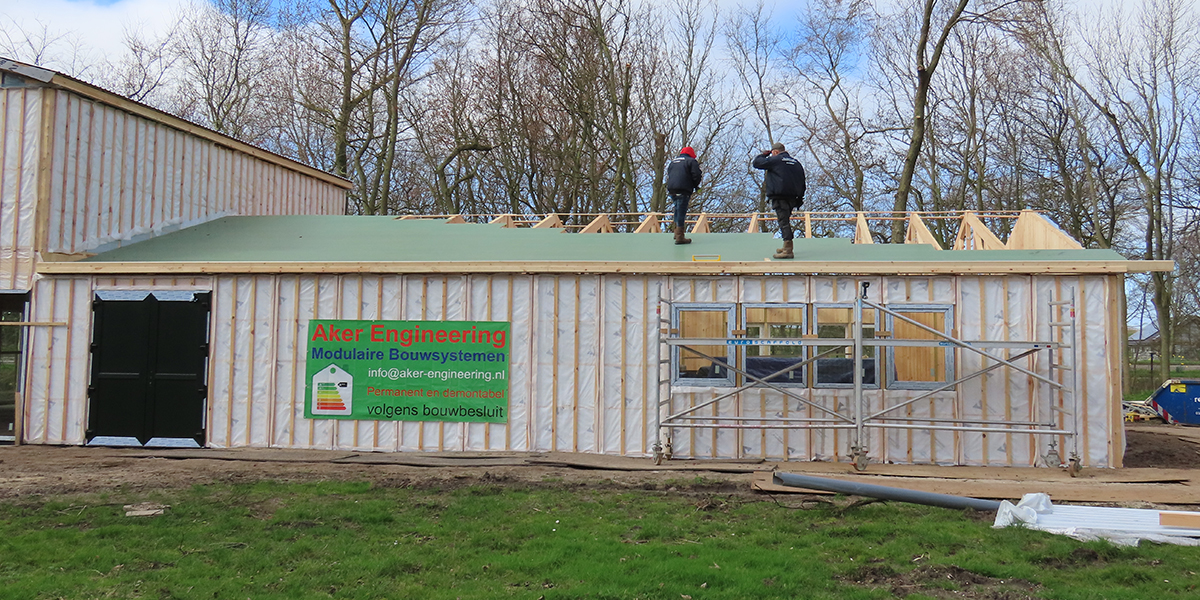

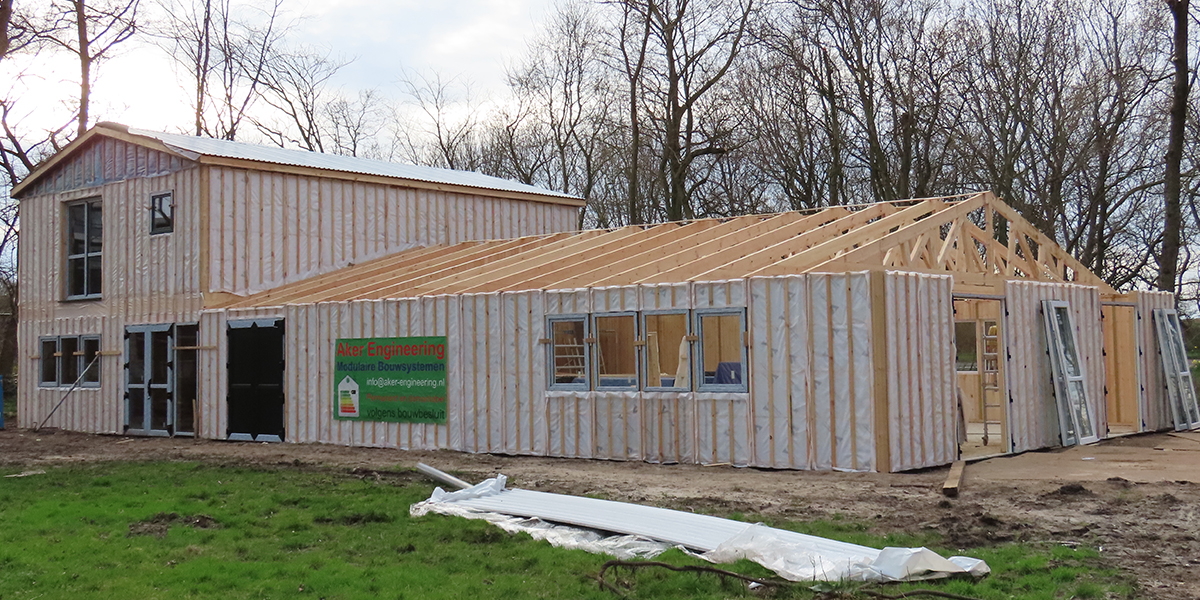

Na vorige week het hoogste punt behaald te hebben is deze week het gebouw verder uitgebreid naar het volledige vloeroppervlak. Alle buitenwanden staan, alle ramen en deuren zitten er in. Wat een mooi gezicht! En niet alleen dat, maar ook met het dak is een gigantische slag gemaakt. Alweer een metamorfose!
WEEK 10 (04-03 / 10-03)

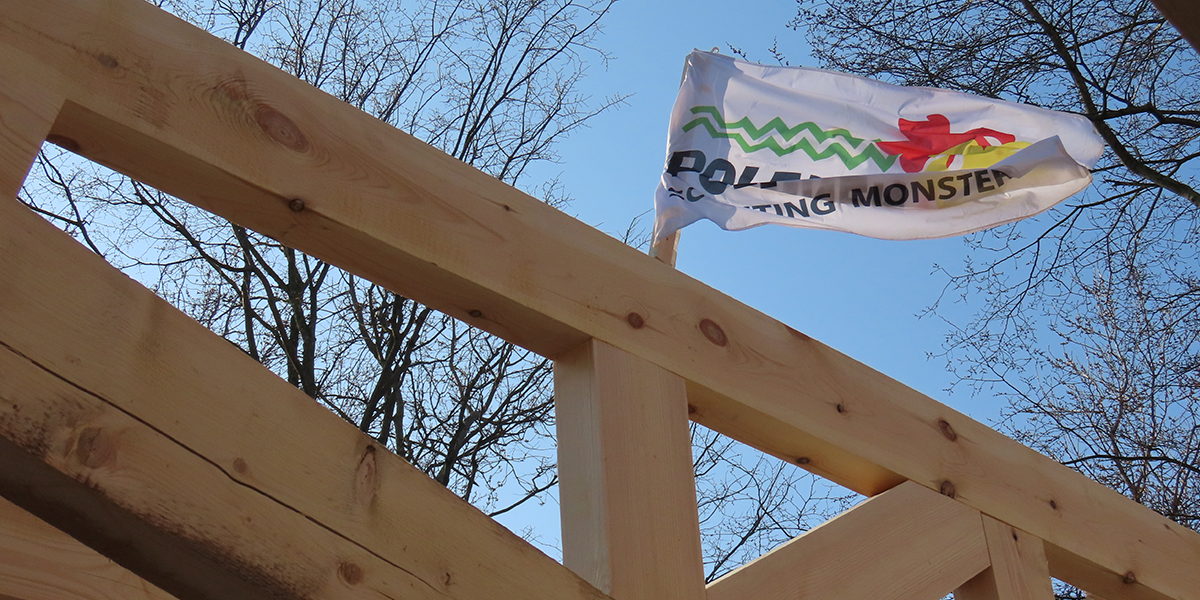

Deze week kan letterlijk de vlag uit. Met veel belangstellenden en aandacht vanuit de media is vrijdagochtend het hoogste punt bereikt. Een heugelijk feit dat gevierd is met koffie en gebak. Fantastisch om te zien hoe het volume van het gebouw steeds meer vorm krijgt. Nog zonder binnenmuren, dus de indeling gaat nog vanaf de tekening, maar door alle buitengevels en de dakspanten al zeer herkenbaar.
WEEK 9 (26-02 / 03-03)

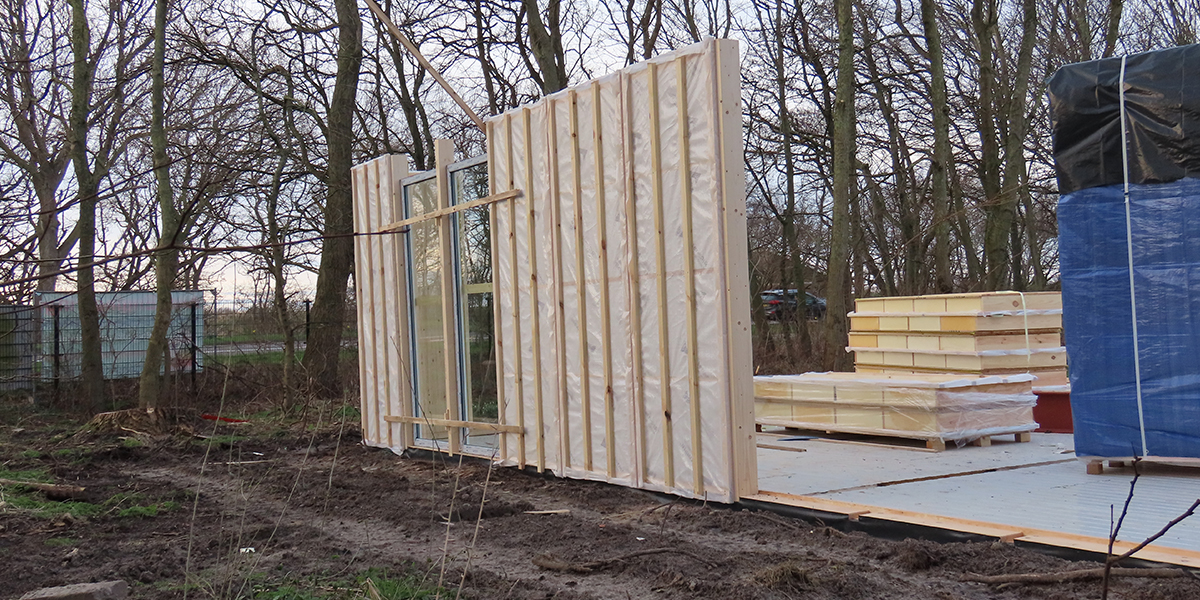

Wat een stappen worden gezet. Deze week worden de blauwe bouwpakketten uitgepakt. Als eerste wordt de vloer geïsoleerd, waarna de wanden kunnen worden opgetrokken. Dit gaat in hoog tempo, waardoor aan het einde van de week het gebouw al echt vorm krijgt.
WEEK 8 (19-02 / 25-02)

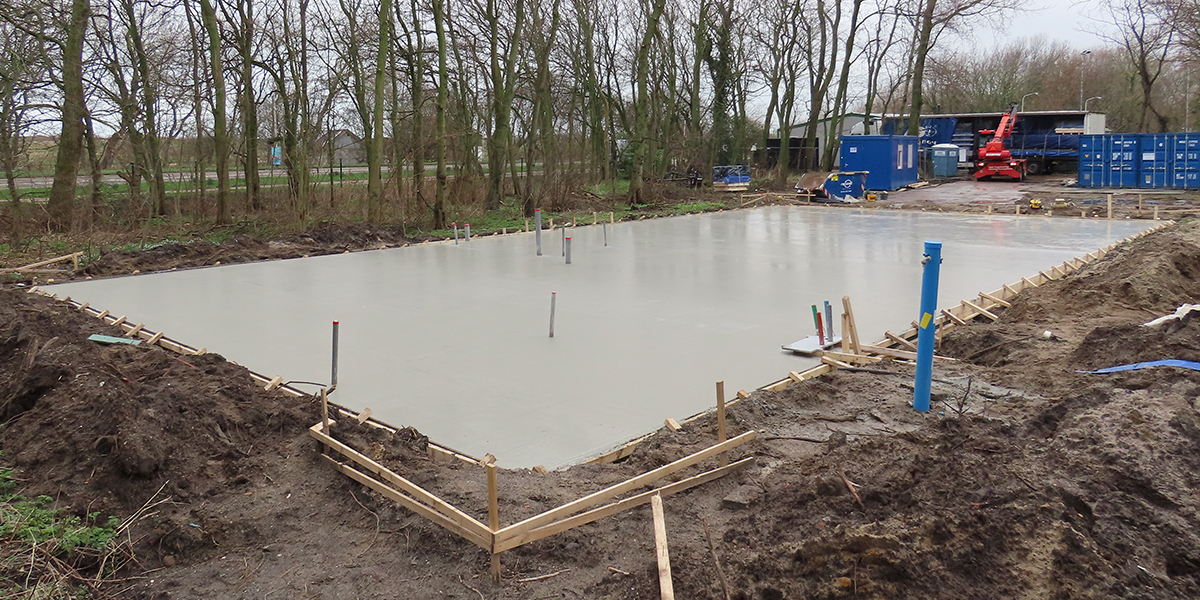

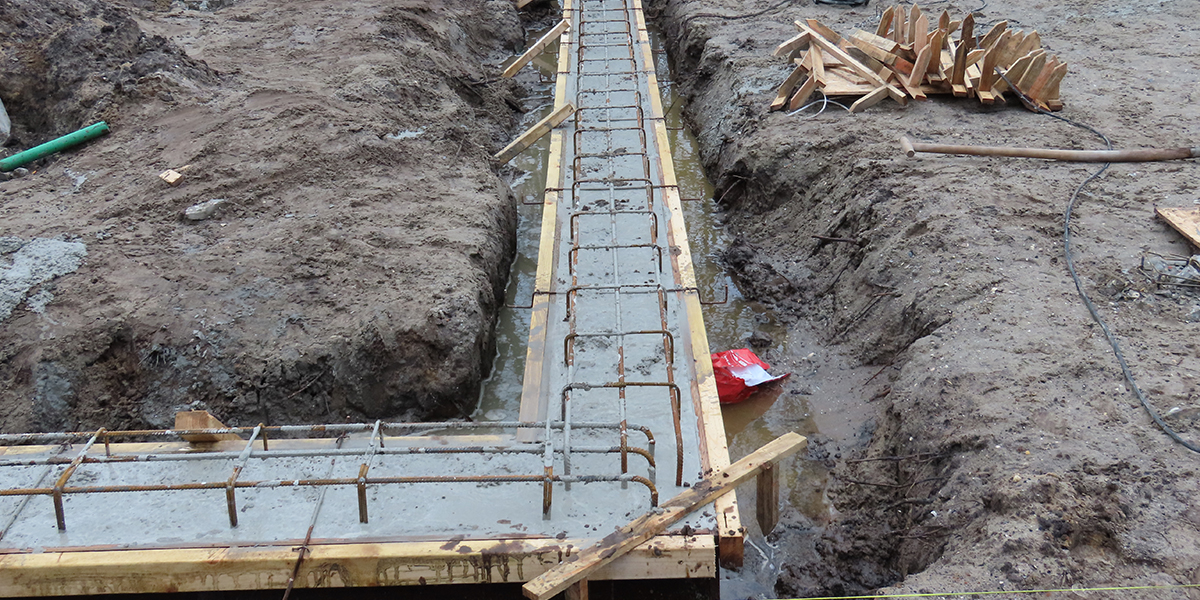

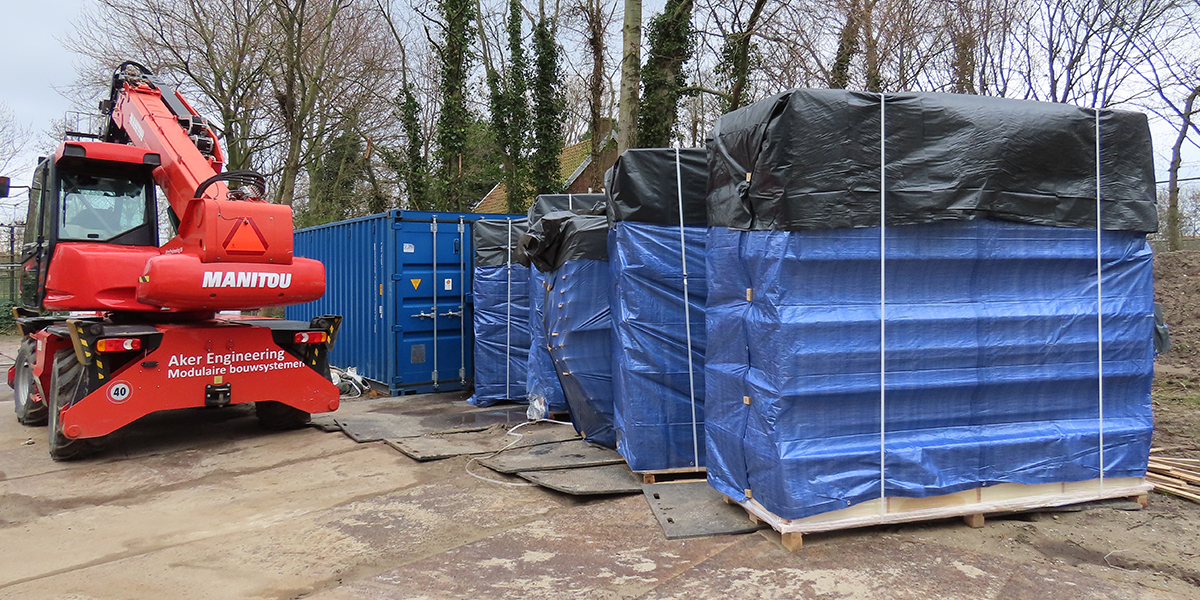

De vaart blijft er goed in zitten. Deze week is de betonfundering gestort. Als eerste de extra versteviging voor het gedeelte met verdieping en daarna de volledige fundering. Nu ligt er een super stevige basis voor ons nieuwe gebouw! En ons nieuwe gebouw is zelfs al deels aangekomen! Grote stapels met blauwe pakketten staan te wachten om te worden uitgepakt. In de pakketten zitten prefab onderdelen van ons gebouw die ter plaatse 'alleen nog maar' in elkaar gezet moeten worden. Dat is natuurlijk nog best een werk maar veel voorwerk is al gebeurd, waardoor het tempo er hopelijk goed in kan blijven.
WEEK 7 (12-02 / 18-02)

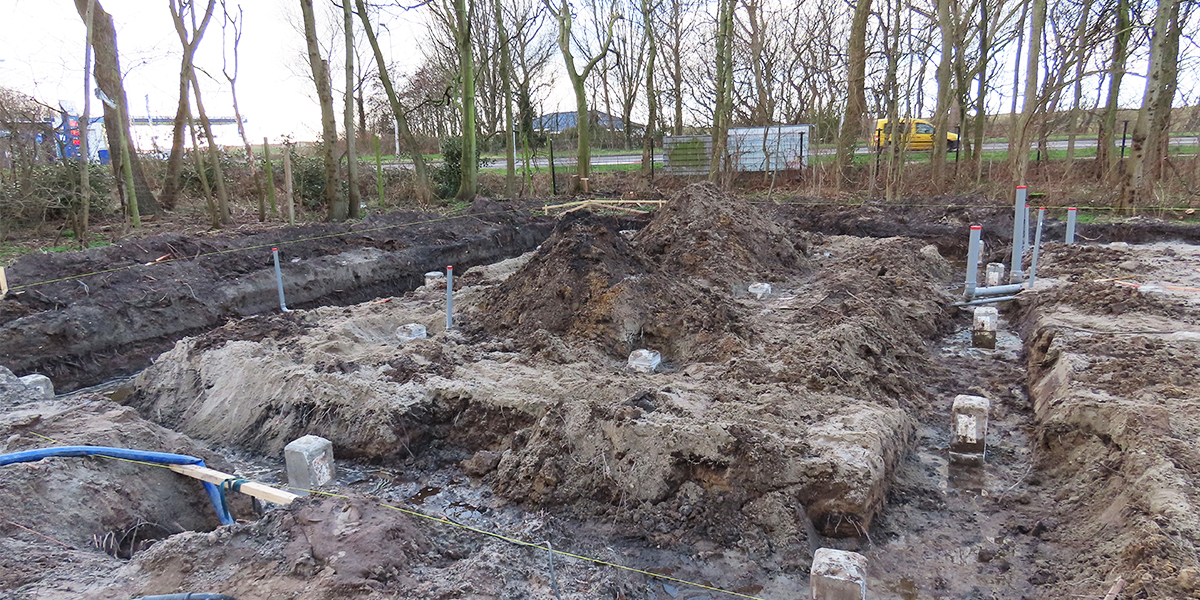

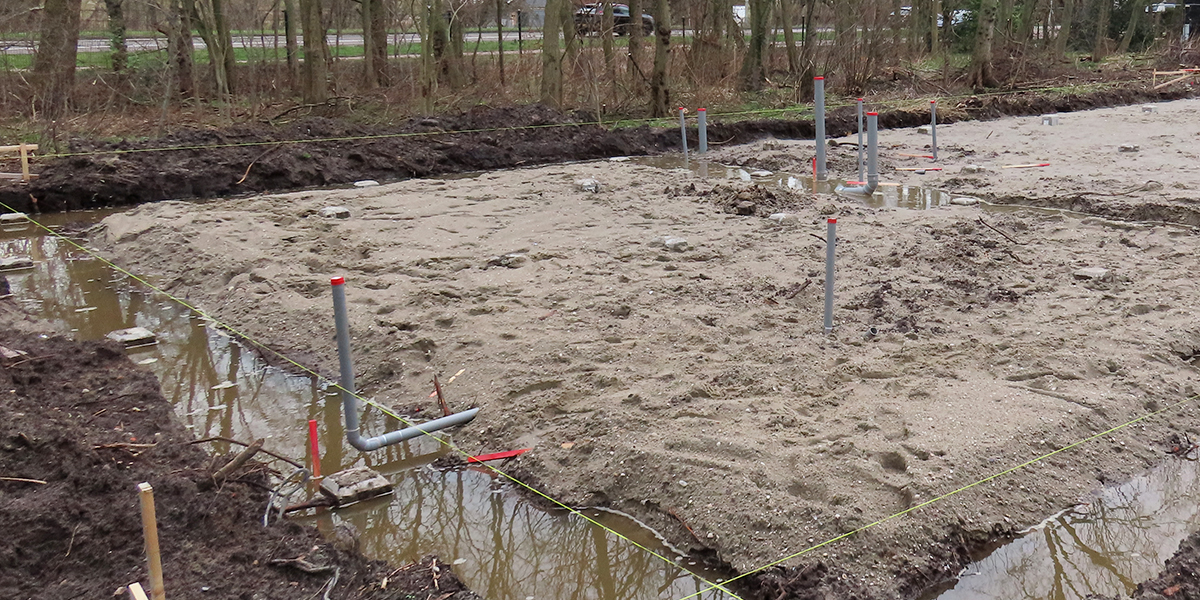

Na het slaan van de heipalen is het tijd voor de rest van de fundatie. Deze week zijn de voorbereidingen getroffen voor het storten hiervan. Er is gegraven voor het maken van een extra sterke fundatie op de locaties waar de verdieping komt. Daarna zijn alle 'koppen gesneld'. Dat betekent dat het bovenste beton van de heipalen is verwijderd, zodat de wapening van de vloer vastgemaakt kan worden aan de wapening van de heipalen. Daarna is het eerste gedeelte van de bekisting en bewapening gemaakt en zijn de doorvoeren door de fundering gelegd.
WEEK 6 (05-02 / 11-02)

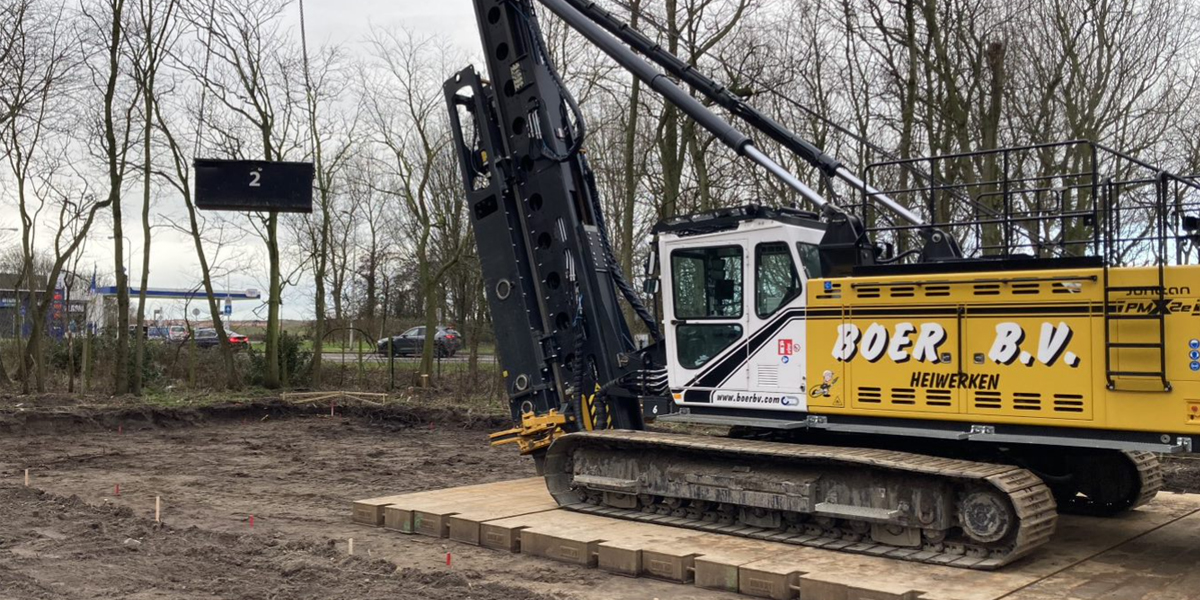

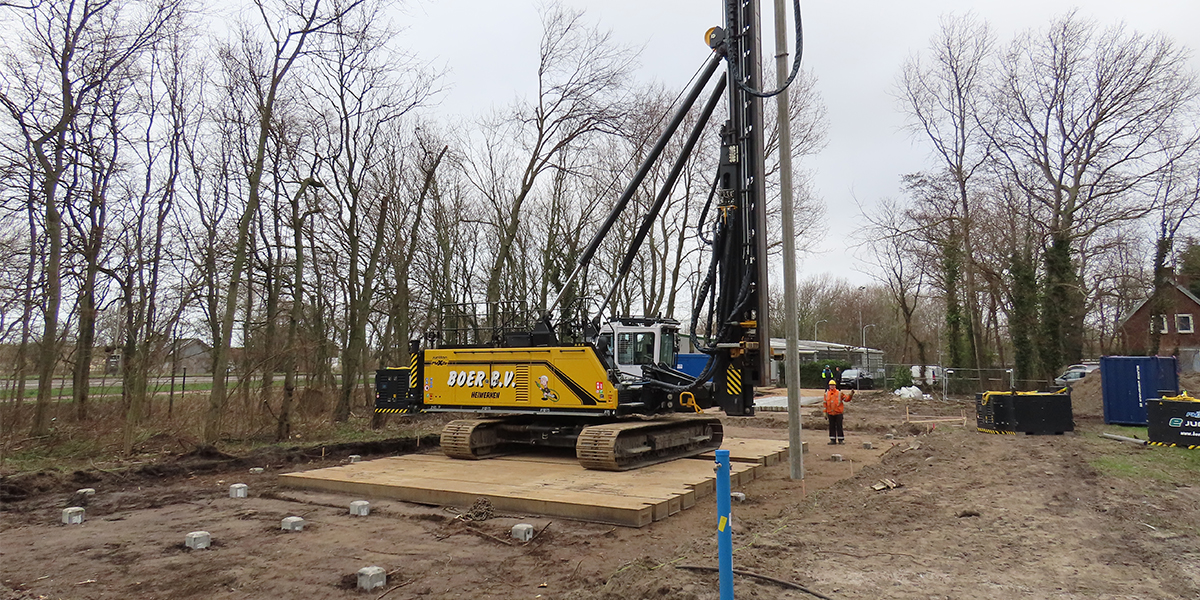

Deze week is weer flink doorgewerkt en worden de eerste onderdelen zichtbaar. Zo zijn er op maandag en dinsdag 39 heipalen van 12.5 meter lengte geslagen en is de grote heimachine weer afgevoerd. Aan het einde van de week staan alle afvoerleidingen die door de fundering komen al statig rechtop.

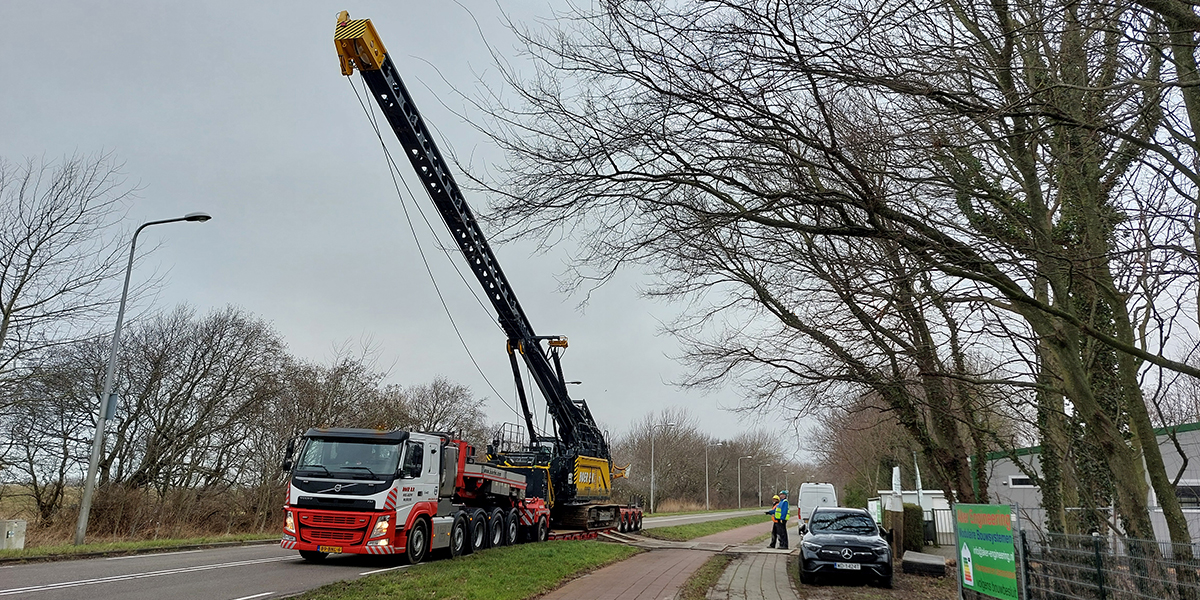

WEEK 5 (29-01 / 04-02)

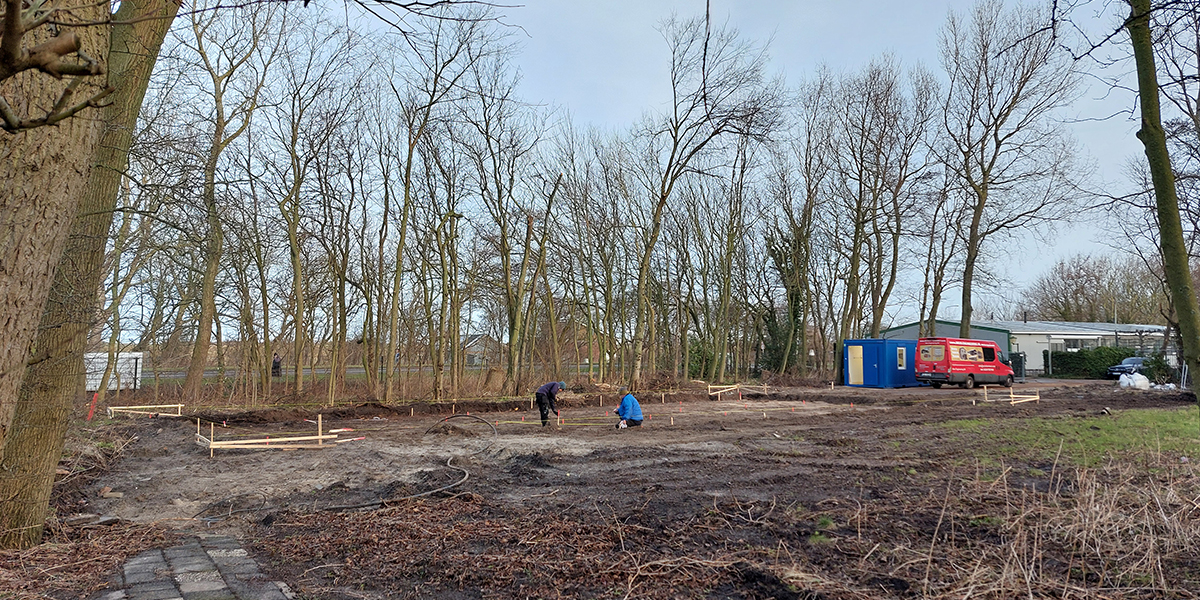

Zo lang als we hier op gewacht hebben zo snel gaat de bouw nu! De positie van het gebouw wordt ingemeten, de fundering uitgegraven en de positie van de heipalen wordt uitgezet. Deze week wordt direct ook de heimachine klaar gezet, zodat maandag het heien kan beginnen.
Klik hier voor nieuwsbrief 11 van 1 februari 2024
WEEK 4 (22-01 / 28-01)

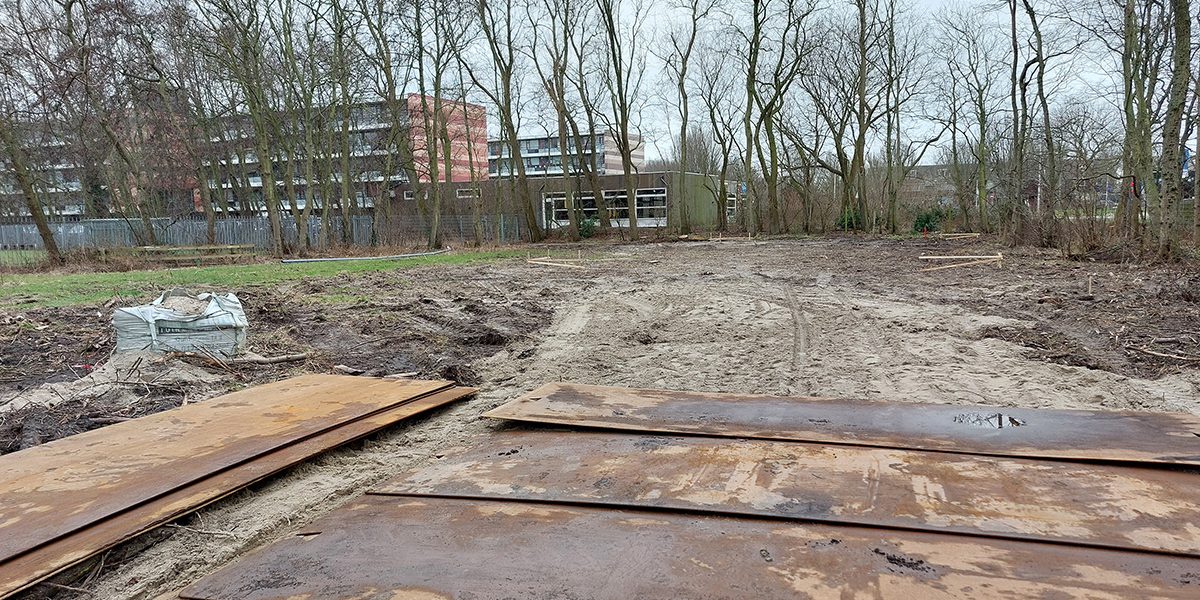

Deze week is het terrein officieel bouwterrein geworden. De aannemer Aker Engineering heeft de bouwhekken geplaatst en het terrein in gebruik genomen.
